需給調整市場

系統用蓄電池の需給調整市場 参入要件ガイド(2026)

Grid-Scale Battery Market Entry Guide 2026: Grid Connection, Aggregator Registration, and Balancing Market Requirements

系統用蓄電池の参入全体フローを当社が解説。系統接続(接続検討→契約申込)→事業者登録(特定卸供給届出)→各市場参加の3段と、需給調整市場の入口要件・通信区分・放充電別計量を一次資料で整理する。

公開日: 2026/6/24更新日: 2026/6/26

CONTENTS

  1. この記事の要点
  2. 一文要約
  3. 参入は接続・登録・市場参加の3段で進む
  4. 系統接続は接続検討から契約申込へ進む
  5. 接続段階の規律強化が2026年に二段で入る
  6. 束ねて出すなら特定卸供給(アグリゲーター)の登録を検討する
  7. 蓄電池が参加しうる主な市場を俯瞰する
  8. 受電点の電圧が高圧以上であることが入口の前提になる
  9. 供出可能量1,000kWが単独入札とVPPの分かれ目になる
  10. 放電を揚水発電等、充電を揚水動力等に読み替える
  11. 容量×電圧×通信の組合せで監視方式と参入可否が決まる
  12. 一次調整力は専用線なしのオフライン枠で参入できる
  13. 一次調整力のオフラインは1MWと10MWで区分が変わる
  14. 自端制御の性能要件がオフライン参入の前提になる
  15. 放電と充電は別々に計量して精算する
  16. 計量した実績がV1・V2の精算につながる
  17. 参入までの手順を一筋に並べる
  18. 数字や時期は一次資料で最新を確認する
  19. まとめ
  20. 参考文献
  21. よくある質問

この記事の要点

  • 全国の系統用蓄電池の契約申込量は2025年9月末で約2,400万kW、前年の約3.9倍に達し(資源エネルギー庁・OCCTO資料)、接続段階の競争が参入の最初の関門になっている。
  • 参入の全体像は「系統接続(接続検討→契約申込)→事業者登録(特定卸供給の届出など)→各市場への参加」の3段で進み、需給調整市場はその最終段にあたる。
  • 需給調整市場への入口要件は「受電点の電圧が高圧以上」かつ受電点参入のリソースであること(EPRX 揚水・蓄電池ガイド第3版、2026/3/14基準)。
  • 供出可能量が1,000kW以上なら単独で「揚水・蓄電池」種別として入札でき、1,000kW未満は束ねてVPPで参入する。出せる商品と通信投資は容量×電圧階級×通信方式の3つの組合せで決まる。
  • 放電は揚水発電等、充電は揚水動力等として別々に計量・精算し、受電点計量は30分単位(取引規程ver.18、2026/7/1施行)。

一文要約

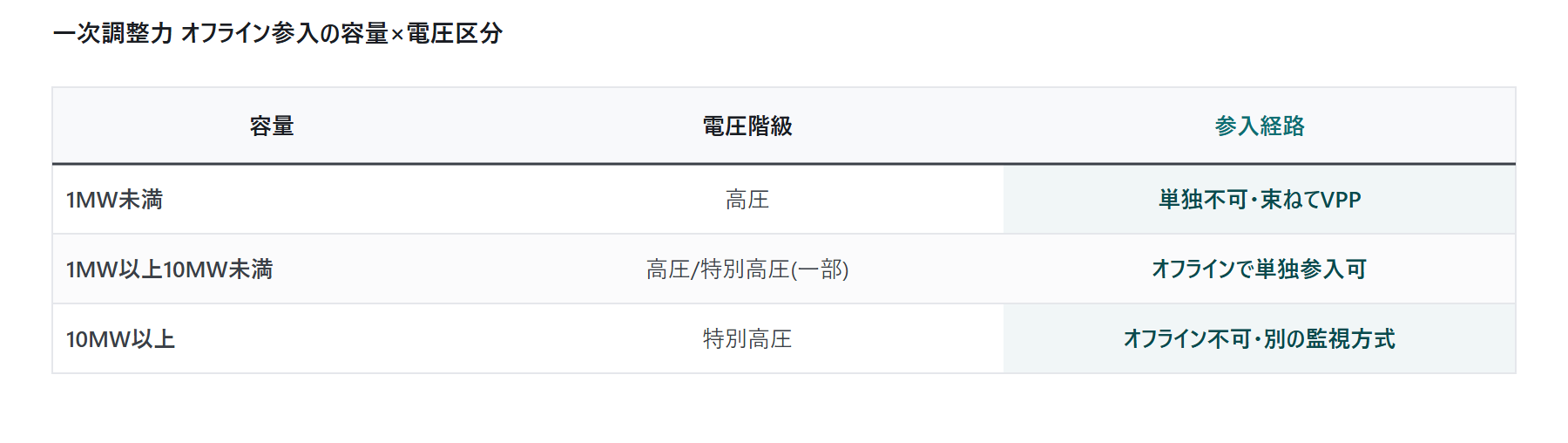

全国の系統用蓄電池の契約申込量は2025年9月末で約2,400万kWと前年の約3.9倍に膨らみ(資源エネルギー庁・OCCTO資料)、参入はまず系統接続の段階から競争になっている。系統用蓄電池が収益を得るまでの道のりは、系統接続(接続検討と契約申込)、事業者としての登録、そして各市場への参加という3つの段で進む。需給調整市場はその最終段にあたり、入口要件はEPRXの揚水・蓄電池ガイド第3版(2026年3月14日基準)が定める「受電点の電圧が高圧以上で受電点参入のリソース」であること、供出可能量1,000kW以上なら単独入札、未満ならVPPでの参入になる。蓄電池は放電を揚水発電等、充電を揚水動力等に読み替え、容量・電圧階級・通信方式の組合せで監視方式(オフライン/オンライン)と参入可否が決まる。本記事は当社による解説として、この全体フローと需給調整市場の入口要件・通信区分・計量精算を一次資料にもとづいて順に整理する。


系統用蓄電池が需給調整市場に参入する|図1

参入は接続・登録・市場参加の3段で進む

系統用蓄電池を需給調整市場で動かすまでには、いきなり市場の入札画面に向かうのではなく、その手前に二段の準備がある。当社の整理では、全体は「系統接続」「事業者登録」「市場参加」の3段で捉えると見通しがよい。

第一段は系統接続だ。蓄電池を系統につなぐには、一般送配電事業者やOCCTO(電力広域的運営推進機関)への接続検討の申込から始め、技術検討を経て契約申込へ進む。第二段は事業者としての登録で、複数のリソースを束ねて市場に出すなら特定卸供給事業(アグリゲーター)の届出が必要になる場合がある。第三段が市場参加で、容量市場・卸電力市場・需給調整市場といった各市場ごとに参加登録と要件適合を行う。

この3段は前から順に積み上がる構造で、後ろの段は前の段の結果を引き継ぐ。たとえば需給調整市場の入口要件である「受電点の電圧」は、第一段の系統接続でどの電圧階級につないだかで決まってしまう。だからこそ、市場参加の条件を見据えて接続段階の設計を決めるのが現実的だ。系統制約そのものの今後の動きは系統制約の今後とノンファーム型接続・次期中給で整理しているので、接続段階の前提としてあわせて確認してほしい。

系統用蓄電池の運用代行・収益最大化をご検討ですか?

埼玉2MW/8MWhの自社蓄電所を運用するアグリゲーターが、需給調整・JEPX・容量の3市場でマルチユース運用を代行します。まずは無料相談・収益シミュレーションから。

運用代行を無料相談する →収益シミュレーターで試算する
系統用蓄電池需給調整市場系統連系特定卸供給事業アグリゲーター揚水蓄電池ガイド

よくある質問

関連トピック

需給調整市場

三次調整力②に系統用蓄電池で参入|入札・指令・アセスメント実務

Entering the Balancing Market with Grid-Scale Batteries via Tertiary Reserve 2: A Practical Guide to Bidding, Dispatch, and Assessment (July 2026)

三次調整力②に系統用蓄電池で参入する実務を一次情報で解説。最低1,000kW・前日11:30公開〜15時約定・メリットオーダー約定・上限価格・指令60分前確定・アセスメントとペナルティ・参入リードタイムまで整理(収益額は扱わない)。

詳しく読む →
制度解説

アグリゲーター届出制(特定卸供給事業)とは|要件と届出実務

What Is the Aggregator Notification System (Specific Wholesale Supply Business)? Its Position in the Electricity Business Act and Filing Practice

分散リソースを束ねて卸供給するアグリゲーターは電気事業法第27条の30の特定卸供給事業者。届出制の位置づけ・1000kW超の要件・30日前期限・記載要領・変更/廃止届出を一次資料で当社が整理。

詳しく読む →
需給調整市場

需給調整市場のアセスメントとペナルティ:供出可能量・指令追従の評価と未達時の精算を読み解く

Assessment and Penalties in Japan's Balancing Market: Available Capacity, Command-Following, and Settlement for Shortfalls

需給調整市場のアセスメントⅠ(供出可能量)とⅡ(指令追従±10%)、ペナルティ料金の計算、月内回数による新規取引停止、商品別の応動時間・制御方式、インバランスとの関係を制度面から解説。

詳しく読む →
← トピック一覧に戻る

系統用蓄電池が需給調整市場に参入する|図2

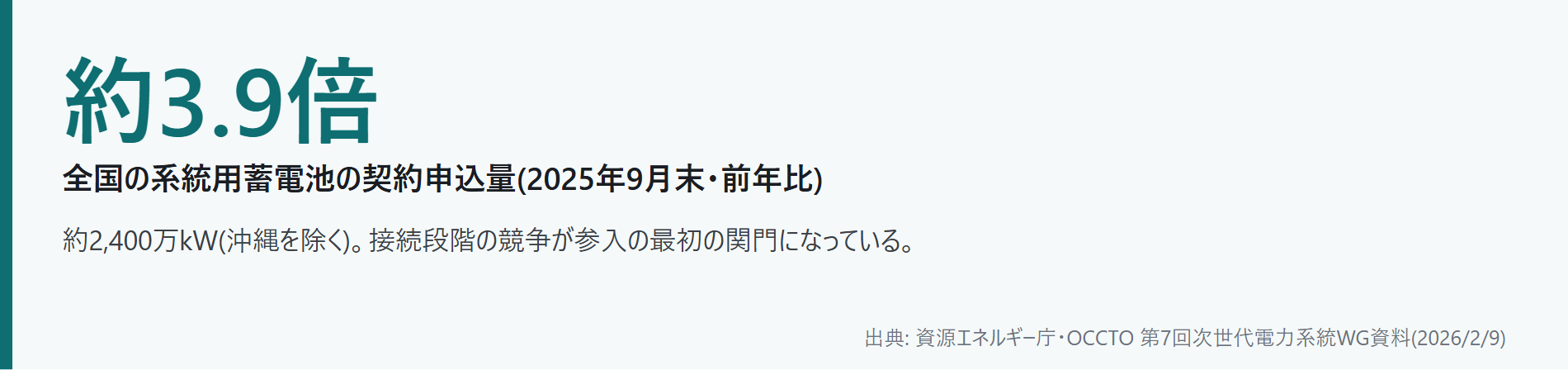

系統接続は接続検討から契約申込へ進む

第一段の系統接続は、申込の順序が決まっている。発電設備等の新規連系では、まず接続検討の申込を行い、連系先の一般送配電事業者が系統への影響や送配電設備の新増設の要否を技術的に検討する。

接続検討の申込には各一般送配電事業者が定める検討料がかかり、申込内容と検討料の入金が確認されたのち検討が始まる。検討の結果は接続検討回答書として返され、当社が確認した範囲では、この回答書の有効期間は回答日から1年とされている。有効期間を過ぎると契約手続きに進めないため、回答を得たら期限内に次の段へ動く前提で計画を組むことになる。系統用蓄電池については、契約申込の受付条件として発電側と需要側の契約申込を同時に提出することが、次世代電力系統ワーキンググループで整理されている。蓄電池が放電(発電側)と充電(需要側)の両面をもつことが、接続段階の手続きにも表れている。

接続段階の規律強化が2026年に二段で入る

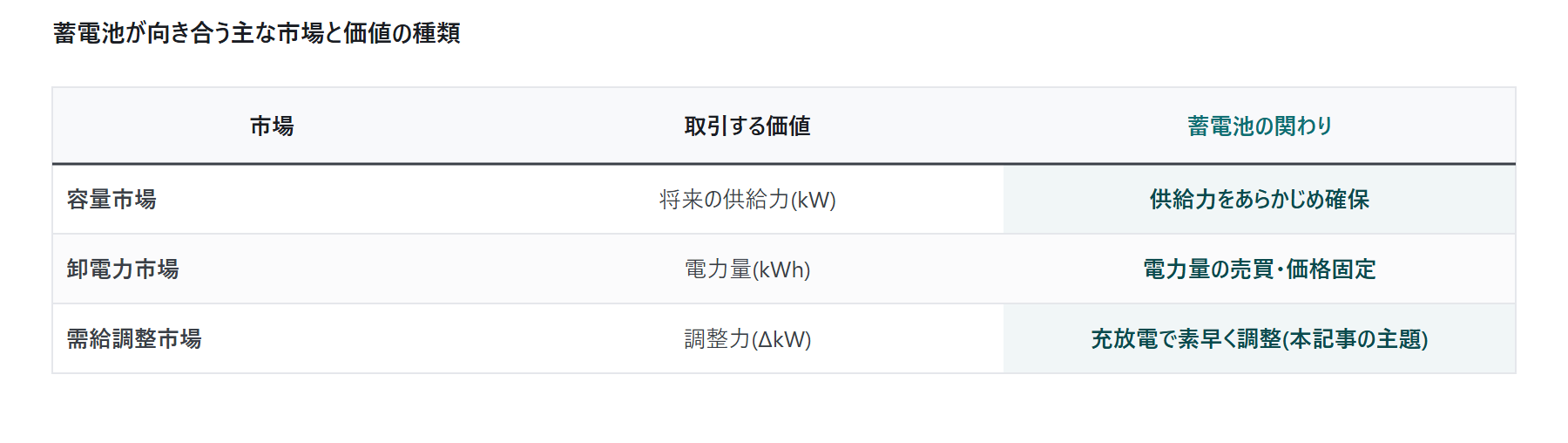

系統接続は近年いっそう競争的になっている。資源エネルギー庁・OCCTOの資料によれば、全国(沖縄を除く)の系統用蓄電池の契約申込量は2025年9月末で約2,400万kWと前年の約3.9倍に達した。一方で、複数の蓄電池事業者への聞き取りからは、実際に設置まで進む見込みが不透明な契約申込が多数含まれていると指摘されている。こうした「枠取り」的な申込が接続枠を圧迫している状況を受け、接続段階に二段階の規律強化が予定されている。

一つは接続検討の件数上限で、2026年8月1日施行とされる。エリアごとの具体的な上限件数は各一般送配電事業者の算定により定められる。もう一つは契約申込時の用地権原で、関連規定の改正は2026年10月1日(予定)とされ、その日以降に受け付ける契約申込から、用地の権原を求める運用が始まる見込みだ。いずれも審議・整備の過程にあり、施行時期や具体運用は更新されうるため、最新の状況は各機関の公式資料で確認してほしい。この二段の規律強化の詳細は系統連系が二段階で厳しくなる(件数上限と用地権原)でも扱っている。

系統用蓄電池が需給調整市場に参入する|図3

束ねて出すなら特定卸供給(アグリゲーター)の登録を検討する

第二段の事業者登録は、市場への出し方によって要否が変わる。単独で大型の蓄電池を出すか、複数のリソースを束ねて出すかで、必要になる届出が異なるためだ。

複数のリソースを束ねて市場に供給する場合、改正電気事業法のもとでアグリゲーターは「特定卸供給事業者」として位置づけられる。当社が確認した範囲では、特定卸供給事業とは特定卸供給を行う事業であって、特定卸供給の指示等の対象となる供給能力の合計が1,000キロワットを超えることが見込まれるものをいい、該当する事業者は事業開始の30日前までに経済産業大臣(資源エネルギー庁)へ届出を行う必要がある。届出制度そのものの位置づけと届出実務はアグリゲーターの届出制(特定卸供給事業)とはでやさしく解説している。

ここで注意したいのは、後述する需給調整市場の単独入札の境界である供出可能量1,000kWと、特定卸供給事業の届出義務がかかる供給能力合計1,000kW超とは、それぞれ別のルールで定められた別の閾値だという点だ。同じ「1,000kW」という数字が出てくるが、適用される場面が違う。自社が単独で出すのか束ねて出すのかで、必要な登録と契約関係が変わるため、出し方を最初に決めておくと設計がぶれない。

蓄電池が参加しうる主な市場を俯瞰する

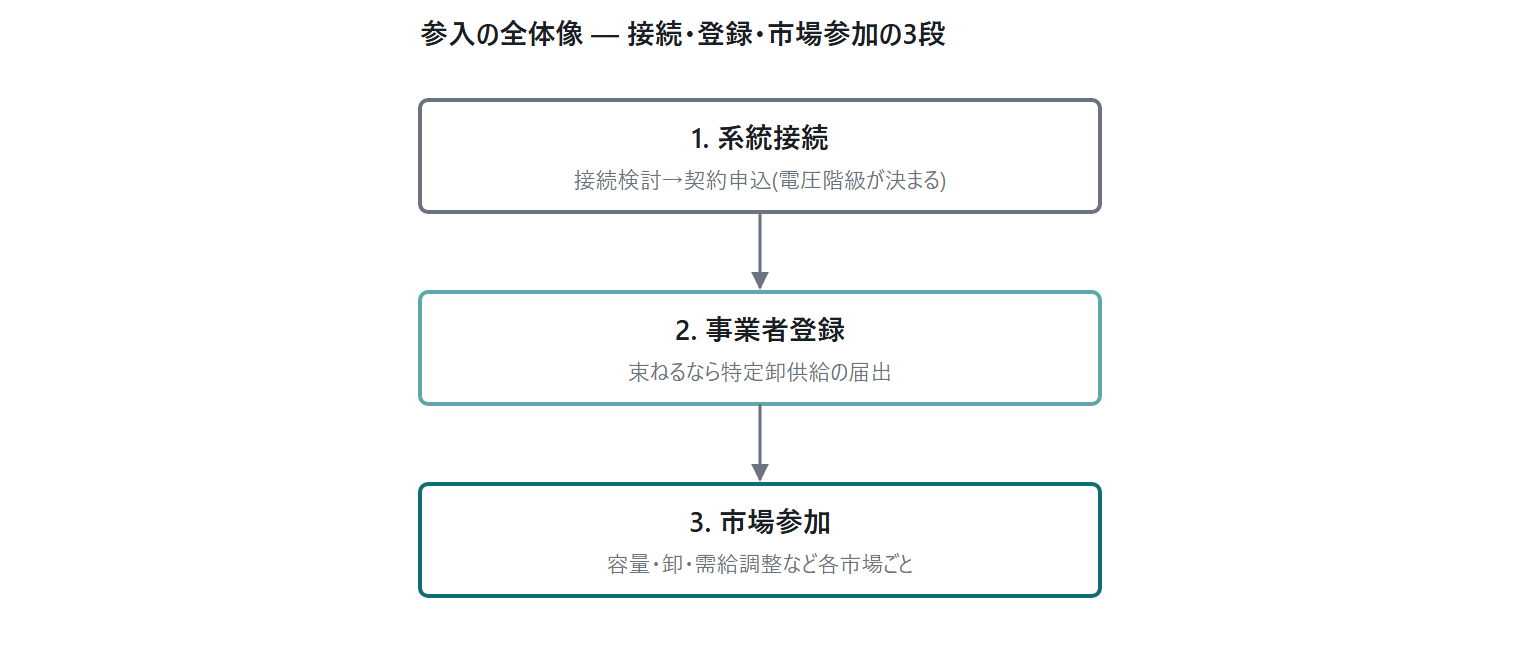

第三段の市場参加は、蓄電池が「いつ・どの価値で」収益機会に向き合うかで複数の市場に分かれる。需給調整市場はその一つにすぎず、全体像をつかんでおくと需給調整市場の位置づけが見えやすい。

容量市場は将来の供給力(kW価値)をあらかじめ確保する市場で、メインオークションや長期脱炭素電源オークションなどの仕組みがある。蓄電池との関係は容量市場と系統用蓄電池の全体像で整理している。卸電力市場は電力量(kWh価値)そのものを売買する場で、価格の固定や中長期の調達は中長期取引市場の制度設計(先渡・先物・ベースロード)で扱う。そして需給調整市場は、系統の周波数や需給を保つための調整力(ΔkW価値)を取引する市場だ。蓄電池は充放電を素早く切り替えられるため、この調整力の供給に向いており、本記事の主題はこの需給調整市場への参入要件にある。

系統用蓄電池が需給調整市場に参入する|図4

受電点の電圧が高圧以上であることが入口の前提になる

ここからは需給調整市場の入口要件に入る。系統用蓄電池が需給調整市場に出るための最初の関門は、設備の置かれた電気的な位置にある。EPRX(一般社団法人電力需給調整力取引所)の揚水・蓄電池ガイド第3版は、対象を「受電点の電圧が高圧以上で受電点参入のリソース」と定めている。低圧で連系している小さな設備は、この入口の段階で対象から外れることがある。

ここでいう受電点とは、その蓄電池が系統とつながる電気的な境界の点を指す。需給調整市場のルールはもともと揚水発電のような大型電源を前提に組み立てられてきた経緯があり、後から登場した蓄電池は、その枠組みに読み替える形で組み込まれている。だからこそ、入口の判定は容量の大小だけでなく「どの電圧階級で系統につながっているか」から始まる。前述のとおり、この電圧階級は第一段の系統接続で決まってしまうため、需給調整市場を狙うなら接続段階から逆算して電圧を選ぶ視点がいる。

供出可能量1,000kWが単独入札とVPPの分かれ目になる

電圧の条件をクリアした次は、出せる量の問題になる。判定の軸は供出可能量で、ここに1,000kWという境界線が引かれている。

供出可能量が1,000kW以上であれば、その蓄電池は単独で「揚水・蓄電池」種別として入札できる。一方、1,000kW未満であれば単独では出せず、アグリゲーターが複数のリソースを束ねてVPP(仮想発電所)として参入する。出力2MW級の蓄電池であれば、この1,000kW以上の単独参入枠に入りやすい区分にあたる。

つまり、同じ「蓄電池」でも、単独で市場に向き合うのか、アグリゲーターのポートフォリオの一部として束ねられるのかは、供出可能量という一本の線で分かれる。自社設備がどちらに立つかを最初に切り分けておくと、その後の手続きや契約関係の設計が大きくぶれない。束ねて出す場合の事業者像と分散リソースの集約は当社の分散型蓄電池アグリゲーション事業でも紹介している。

放電を揚水発電等、充電を揚水動力等に読み替える

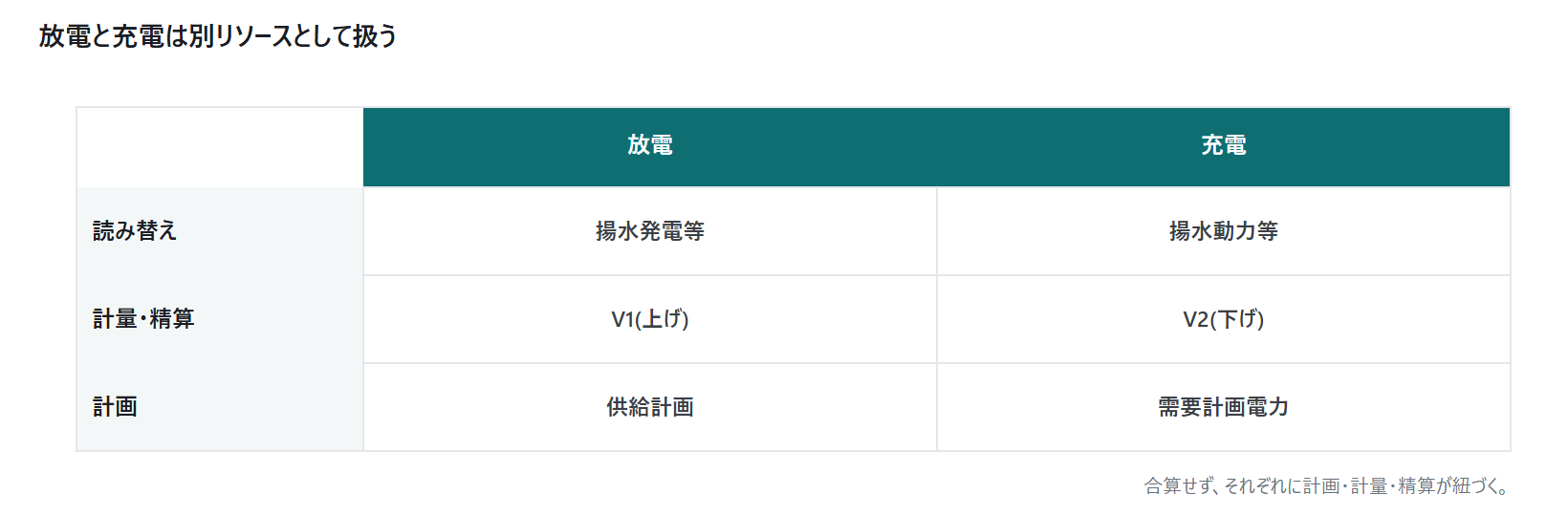

蓄電池が揚水発電の枠組みに組み込まれていると述べたが、その読み替えは具体的な対応関係として定義されている。蓄電池が系統に電気を送り出す放電は「揚水発電等」、系統から電気を受け取る充電は「揚水動力等」として扱われる。

重要なのは、この二つが別リソースとして独立に扱われる点だ。放電と充電は同じ一台の蓄電池の表裏の動きだが、ルールの上では合算せず、それぞれに計画・計量・精算が紐づく。したがって運用設計では、放電側だけでなく充電側にも計画と運用を用意する必要がある。片方だけを考えていると、供出可能量の確保やアセスメント適合の段階でつまずきやすい。

系統用蓄電池が需給調整市場に参入する|図5

容量×電圧×通信の組合せで監視方式と参入可否が決まる

入口(電圧)と量(供出可能量)を確認したら、最後に通信が加わる。需給調整市場には応動速度の異なる商品が並んでおり、商品ごとに求められる監視方式が違う。そして監視方式は、容量・電圧階級・通信方式という3つの軸の組合せで決まる。

ここでの監視方式は大きく二つに分かれる。一つは、応動の実績を後から提出して確認するオフライン監視。もう一つは、専用線などで常時つないで指令とやり取りするオンライン監視だ。一次調整力にはオフラインの参入枠が用意されている一方、二次調整力①では専用線によるオンライン監視が必須になる。狙う商品が変われば必要な通信投資も変わるため、商品選びと通信設備の検討はセットで進めるのが現実的だ。

一次調整力は専用線なしのオフライン枠で参入できる

需給調整市場の5商品のうち、一次調整力はもっとも速い応動が求められる商品だ。速さが要るぶん専用線によるオンライン監視が想定されやすいように見えるが、実際には逆の事情がある。

一次調整力は、系統の周波数が動いたのを蓄電池が自分で感知して自律的に応動する自端制御の商品だ。系統運用者から都度の指令を受け取って動くのではなく、蓄電池側が周波数を測って勝手に応動する。指令受信を前提としないため、応動の実績を事後に提出して確認するオフライン監視枠が成り立つ。専用線を引かずに参入できるので、入口での通信投資の負担が軽い。

ただし、専用線が必須となる二次調整力①と比べて投資が軽いぶん、事後確認となる応動実績データの管理が前提になる。実績の不正は除名につながりうるため、オフラインで出すなら、応動の記録を継続的にとって保全する運用を最初から組み込んでおく必要がある。二次調整力①の専用線オンライン前提と遅れ時間の要件は二次調整力①の参入要件(専用線オンライン前提と遅れ時間)で詳しく扱っている。

一次調整力のオフラインは1MWと10MWで区分が変わる

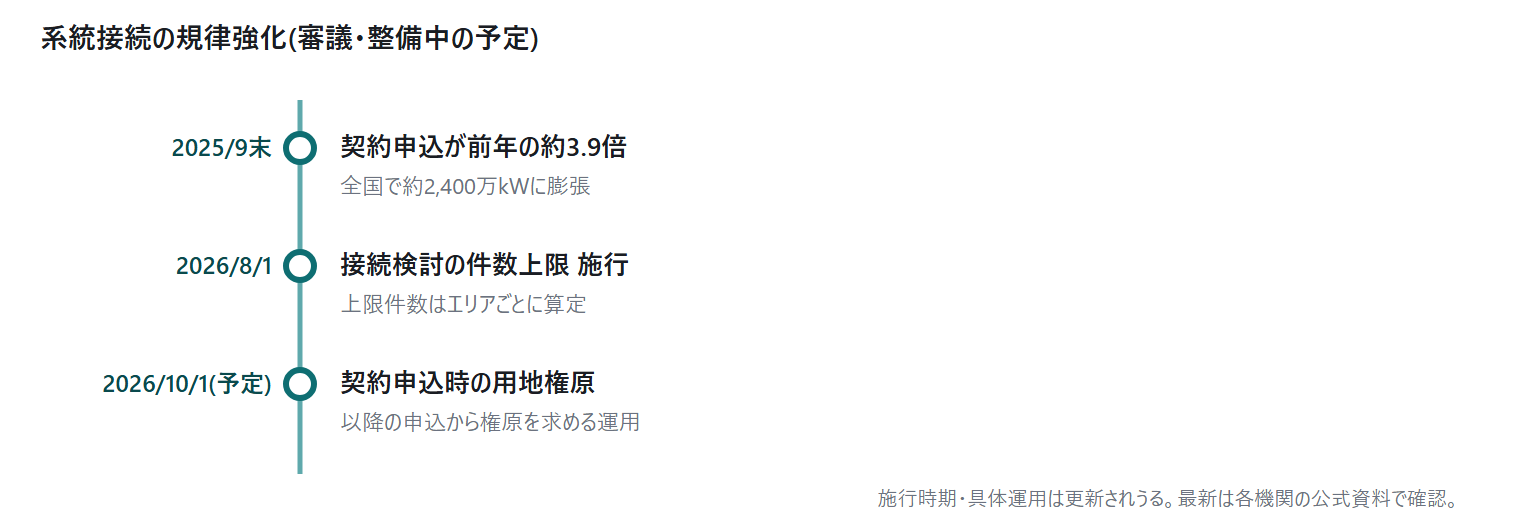

オフラインで出せるかどうかも、容量と電圧の組合せで決まる。揚水・蓄電池ガイド第3版は、一次調整力について次のように区分を整理している。

容量が1MW以上10MW未満で、高圧または特別高圧(一部)であればオフラインで参入できる。これに対し、10MW以上の特別高圧はオフラインで出せず、別の監視方式が前提になる。1MW未満の高圧の蓄電池は単独では出せず、アグリゲーターが束ねてVPPとして参入する。

この区分は、設備容量の決め方が通信方式や参入経路を左右することを意味する。たとえば容量を大きくとって10MW以上の特別高圧にすると、一次調整力のオフライン枠からは外れる。容量設計は、機器の都合だけでなく、出したい商品と通信投資を見据えて決める論点になる。投資・設備規模の見当をつけたい場合は、当社シミュレーターに条件を入力して試算できる。

系統用蓄電池が需給調整市場に参入する|図6

自端制御の性能要件がオフライン参入の前提になる

オフライン枠が成り立つのは、蓄電池が自分で周波数を測って正確に応動できるからだ。その「正確さ」は具体的な性能要件として定められている。

取引規程別冊(一次調整力)等の一次調整力の技術要件で定められる自端制御の前提は、調定率5%以下、遅れ時間2秒以内、周波数計測間隔0.1秒以下といった水準だ。調定率は周波数の変化に対してどれだけ出力を変えるかの感度、遅れ時間は周波数変化を感知してから応動するまでの時間、周波数計測間隔はどれだけ細かく周波数を測るかを表す。これらはPCS(パワーコンディショナ)など機器の性能に直結するため、参入を検討する段階で機器の仕様書を確認しておくのが確実だ。

なお、性能要件を満たしているかは机上の確認だけでなく、参入前の性能確認の手続きで実際に確かめられる。書類審査・第三者データ・実働試験という流れは需給調整市場の参入前性能確認で整理しているので、機器選定とあわせて見ておくと手戻りが減る。

放電と充電は別々に計量して精算する

参入区分が決まったあとは、実際に動いた量をどう測って精算するかが運用の要になる。需給調整市場でのkWh価値の精算は、計量された電力量にもとづいて行われるからだ。

ここでも放電と充電は合算されない。入札方式によらず放電と充電を別々に計量し、放電は揚水発電等、充電は揚水動力等として読み替えたうえで独立に扱う。双方向計量器であれば1台で両方向に対応できる。受電点での計量は30分単位で行い、機器点での参入はIoTルートで一般送配電事業者へ送信して30分ごとに実績を算定する。これらは取引規程ver.18(2026年7月1日施行)に定められている。

計量で気をつけたいのは欠測の扱いだ。補完できない欠測はゼロkWh扱いとなる。とくに機器点でのIoT送信に頼る参入では、通信が途切れて補完もできないと、その時間帯の実績がゼロとして計算されてしまう。通信の冗長性や欠測補完の仕様を点検しておくことが、精算上のリスク管理になる。

計量した実績がV1・V2の精算につながる

計量はそれ自体が目的ではなく、精算の入力になる。計量した実績電力量は、調整電力量料金の算定基礎になる。

この料金はV1とV2に分かれており、V1は上げ(放電)、V2は下げ(充電)に対応する。放電と充電を別々に測るのは、まさにこのV1・V2を別々に精算するためでもある。計量の精度がそのまま精算金額に響くので、計量精度の確保は経理上の細目ではなく、運用設計に組み込むべき本質的な論点になる。V1・V2の単価登録とkWh精算の実務はV1・V2単価登録とkWh精算の実務で扱っている。

なお、充電側についてもう一点。充電計画(需要計画電力)の提出が供出可能量の前提となり、その供出可能量はアセスメントⅠの適合に直結する。放電だけを見て充電の計画運用を後回しにすると、市場に出せる量そのものが目減りしかねない。供出可能量や指令追従の評価、未達時の精算は需給調整市場のアセスメントとペナルティで詳しく解説している。

参入までの手順を一筋に並べる

ここまでの判定軸を、実務の流れとして並べ直すと見通しがよくなる。

大きな流れは、系統接続(接続検討→契約申込)で電圧階級を確定し、必要なら特定卸供給の届出など事業者登録を済ませ、需給調整市場では供出可能量で単独かVPPかを切り分け、狙う商品から通信方式を決め、計量・通信の体制を整える、という順になる。どの段階も前の段階の結果を引き継ぐため、後ろの工程から逆算して容量や通信を決めると手戻りが減る。

数字や時期は一次資料で最新を確認する

本記事の数値や区分は、資源エネルギー庁・OCCTOの系統連系関連資料、EPRXの揚水・蓄電池ガイド第3版(2026年3月14日基準)、取引ガイド第10版、取引規程ver.18(2026年7月1日施行)にもとづく。系統接続の規律強化や需給調整市場のルールは改定が続く分野であり、閾値や区分、施行時期は更新されうる。実際の参入判断にあたっては、必ず各機関の公式資料で最新版を確認してほしい。

まとめ

系統用蓄電池の市場参入は、系統接続・事業者登録・市場参加という3段の上に成り立ち、需給調整市場ではさらに電圧・容量・通信・計量という複数の軸が積み重なって決まる。実務としてまず動くべきは次の3点だ。

第一に、系統接続の段階で受電点電圧と容量を決める時点から、最終的に狙う市場と商品を見据える。接続検討回答書の有効期間は回答日から1年で、接続検討の件数上限(2026年8月1日施行)や契約申込時の用地権原(2026年10月1日予定)といった規律強化も控えるため、接続段階の計画を前倒しで組む。第二に、束ねて出すなら特定卸供給の届出(供給能力合計1,000kW超で事業開始30日前まで)の要否を確認し、単独入札(供出可能量1,000kW以上)かVPPかを切り分ける。第三に、需給調整市場では放電(揚水発電等)と充電(揚水動力等)を別リソースとして扱う前提で双方向計量器・30分計量・IoT送信・充電計画の体制を設計し、狙う商品ごとの通信要件と性能要件をEPRXの一次資料で確認したうえで必要な投資をあわせて見積もる。

自社案件で系統用蓄電池が需給調整市場でどの程度の収益機会を持つかは、当社シミュレーターで条件を入れて概算を試算されたい。接続から市場参入までの具体的な事業組成の相談は、分散型蓄電池アグリゲーションの業務ページからお問い合わせいただきたい。
