アグリゲーション実務

需給調整市場の参入前性能確認:書類審査・第三者データ・実働試験の流れ

Pre-entry Performance Check for Japan's Balancing Market: Document Review, Third-party Data, and Live Operation Test

需給調整市場への参入前に課される性能確認の実務を解説。書類審査(第21条・原則3ヶ月以内)から不適合なら実働試験(第24条)へ進む2段階、提出データは第三者作成・認証が必須で自家計測は不可、供出可能量の30〜70%で行う実働試験、上位適合で下位を省ける免試まで、蓄電池・アグリゲーターの準備実務を一次

公開日: 2026/6/25更新日: 2026/6/25

CONTENTS

  1. この記事の要点
  2. 一文要約
  3. 参入前性能確認とは — なぜ参入の前に性能を確かめるのか
  4. 第1段階:書類審査(第21条・原則3ヶ月以内)
  5. 第2段階:実働試験(第24条・書類で確認できない場合)
  6. 提出データの要件 — 第三者の作成・認証が必須
  7. 第26条の技術要件と商品区分の関係
  8. 免試 — 上位商品の適合で下位商品の実働試験を省ける
  9. 実働試験に備えた計量・通信の実務 — 毎分ゼロ秒開始とコマ跨ぎ非算入
  10. 蓄電池事業者の準備実務 — 自家計測は使えないという前提
  11. アグリゲーターの準備実務 — 実証データは認証済みであること
  12. 不適合だった場合の扱いと、滞りなく通すための要点
  13. まとめ
  14. 参考文献
  15. よくある質問

この記事の要点

  • 参入前の性能確認は、性能データで要件を満たすかを見る書類審査(取引規程第21条、原則3ヶ月以内)から始め、確認できなければ実働試験(第24条)へ進む2段階。
  • 提出できるのはメーカー・請負・子会社・グループ会社が作成した試験成績書か、第三者認証を受けた実証データに限られ、事業者の独自計測や未認証の実績は採用されない。
  • 実働試験は供出可能量の30〜70%で応動・継続・並列可否を確認し、瞬時電力のサンプリングは1秒以下で行う。
  • 上位商品の適合で下位商品の実働試験を省ける免試があり、三次①適合で三次②、二次②適合で三次②・三次①を省略できる。
  • 本項目は2026年7月1日施行の取引ガイド第10版・取引規程ver.18にもとづく、確定した制度である。

一文要約

需給調整市場へ参入するには、約束した調整力が実際に出ることを参入前に確かめる性能確認が課される。EPRX 取引規程では、まず性能データが第26条の技術要件を満たすかを見る書類審査(第21条、原則3ヶ月以内)から始め、それで確認できない場合に実機を動かす実働試験(第24条)へ進む2段階の流れになっている。ここで鍵になるのが提出データの信頼性で、事業者の自己申告である独自計測や未認証の実績は採用されず、メーカー試験成績書か第三者認証データであることが求められる。蓄電池事業者やアグリゲーターにとっては、参入準備の早い段階でこうした第三者データをそろえておくことが、審査を滞りなく通すうえでの前提になる。本記事は2026年7月1日施行の取引ガイド第10版・取引規程ver.18にもとづき、当社による解説として実務の流れと準備のポイントを整理する。

参入前性能確認とは — なぜ参入の前に性能を確かめるのか

需給調整市場は、電力系統の周波数と需給バランスを保つための調整力を売買する市場である。ここで取引されるのは「いざ指令が来たら、約束した量の出力を、約束した速さと時間だけ出せる能力」であり、入札した事業者の調整力が実際に出るかどうかは、系統の信頼性そのものに直結する。指令を受けても応動しないリソースが市場に紛れ込めば、周波数の維持に穴が空き、最悪の場合は広域的な需給逼迫につながりかねない。

このため、需給調整市場では発電・小売の通常の取引とは異なり、参入の前段階で個々のリソースの性能を確かめる事前審査が制度として課されている。これが参入前性能確認であり、EPRX(一般社団法人電力需給調整力取引所)の取引規程に手続きが定められている。確認の対象になるのは、応動の速さ(指令から動き出すまでの時間)、継続して出力できる時間、複数リソースを束ねた際の並列運転の可否といった、商品区分ごとの技術要件である。これらの要件の本体は取引規程第26条に置かれ、性能確認はその第26条の要件を満たすかどうかを判定する手続きという位置づけになる。

重要なのは、この性能確認が「実機を必ず動かす試験」から始まるわけではない、という点である。後述するとおり、要件を満たすかはまず書類(性能データ)で審査され、それで確認できる場合は実働試験を行わずに済む。実機を動かす実働試験は、書類だけでは確認しきれなかった場合に進む第2段階に位置づけられている。蓄電池事業者やアグリゲーターにとっては、この「まず書類」という設計を理解し、提出する性能データをどう準備するかが、参入実務の出発点になる。

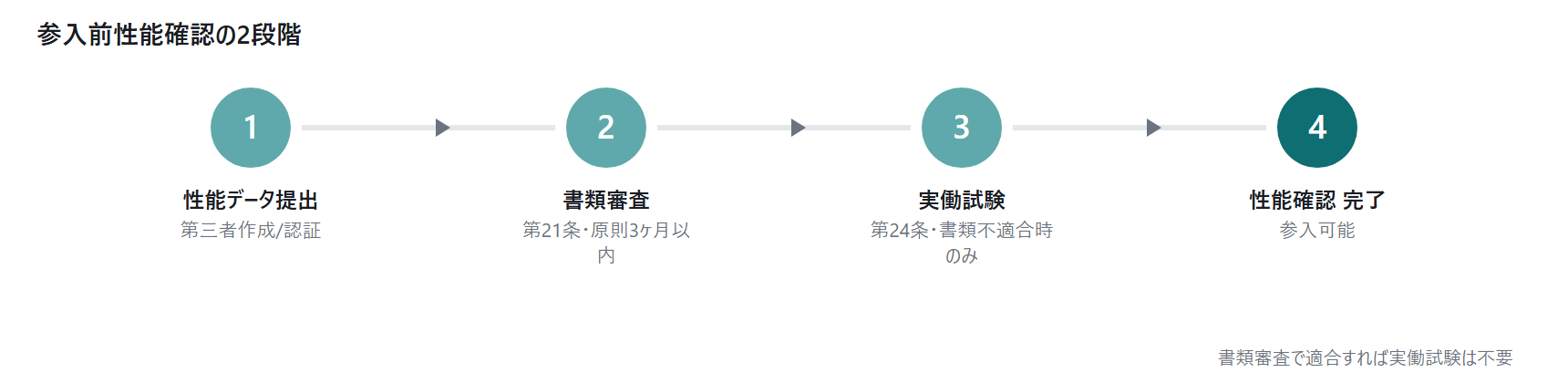

需給調整市場の参入前性能確認:書類審|図1

系統用蓄電池の運用代行・収益最大化をご検討ですか?

埼玉2MW/8MWhの自社蓄電所を運用するアグリゲーターが、需給調整・JEPX・容量の3市場でマルチユース運用を代行します。まずは無料相談・収益シミュレーションから。

運用代行を無料相談する →収益シミュレーターで試算する
需給調整市場 性能確認実働試験第三者 試験成績書書類審査 3ヶ月蓄電池 参入 準備EPRX 取引規程 第26条免試 三次調整力アグリゲーター 認証データ

よくある質問

関連トピック

アグリゲーション実務

二次調整力①の参入要件 — 専用線オンライン前提と遅れ時間(新設30秒・既設120秒)を蓄電池の視点で読む

Secondary Reserve 1 Entry Requirements: Dedicated-Line Online Premise and Response Delay (Battery Perspective, 2026)

二次調整力①は専用線オンライン接続が前提で、簡易指令システムでは参入できない。遅れ時間の上限は既設120秒・新設30秒(2023年4月以降の系統連系申込が新設扱い)。応動は5分以内・継続30分以上。蓄電池の通信・工事ハードルと三次②との違いを、EPRX取引規程ver.18・取引ガイド第10版(202

詳しく読む →
アグリゲーション実務

V1・V2単価登録とkWh精算の実務:毎週火曜14時締切・右肩上がりの段階単価(2026年7月版)

V1/V2 Unit-Price Registration and kWh Settlement in Japan's Balancing Market — Weekly Tuesday 14:00 Deadline and Monotonic Step Pricing (July 2026)

需給調整市場のkWh価値精算に使うV1(上げ・放電)/V2(下げ・充電)単価は、土〜翌週金分を毎週火曜14時までにMMSへ登録する。単独発電機は運転パターン最大10×出力帯最大20で右肩上がりの段階単価が必須、一次調整力だけは登録不要。EPRX取引規程ver.18第18条にもとづき、週次登録と段階単

詳しく読む →
アグリゲーション実務

EV充放電のDRready化とは — 経済産業省勉強会の論点と将来の機器要件をアグリゲーター視点で読む

DRready Requirements for EV Chargers and Bidirectional Chargers: METI Study Group Issues and Future Device Requirements from an Aggregator's View

経済産業省のDRready勉強会で検討が続くEV充電器・充放電器のDRready化を、当社がアグリゲーター視点で整理。要件の3要素(通信接続・外部制御・セキュリティ)、第7回(2025/11/25)と国内現状資料(2026/3/19)、コンセント型・V2Hの機器現状、JC-STARの位置づけ、海外の

詳しく読む →
← トピック一覧に戻る

第1段階:書類審査(第21条・原則3ヶ月以内)

性能確認の入り口は書類審査である。取引規程第21条にもとづき、事業者が提出した性能データから、対象リソースが第26条の技術要件を満たすかどうかを審査する。ここでいう性能データとは、設備が「指令からどれだけの時間で応動するか」「どれだけの出力をどれだけの時間維持できるか」といった、商品区分が求める仕様を裏づける試験結果のことである。

書類審査の標準的な処理期間は、原則として3ヶ月以内とされている。この3ヶ月は、参入を希望する時期から逆算して日程を組むうえで重要な目安になる。提出した書類に不足や疑義があれば差し戻し・追加提出が発生し、その分だけ後ろにずれる。参入希望時期の直前になって書類を準備し始めると、審査の3ヶ月に加えて補正のやり取りが乗り、想定より大きく遅れることになりかねない。

書類審査で要件への適合が確認できれば、その時点で性能確認は完了し、実機を動かす実働試験は不要になる。つまり、適切な性能データを最初からそろえられるかどうかが、参入スケジュールと手間の両方を左右する。逆に、提出データで要件を満たすことが確認できなかった場合に、次の第2段階である実働試験へ進む。書類審査は、性能確認の主たる関門であると同時に、実働試験を回避できるかどうかの分岐点でもある。

ここで多くの事業者がつまずきやすいのが、「自社で測ったデータを出せばよい」という思い込みである。次節で述べるとおり、書類審査で採用される性能データには、誰が作成・認証したものかという要件が課されている。自家計測のデータをいくら精密にそろえても、要件を満たす作成主体でなければ審査に使えない。この点を見落とすと、書類審査の段階で時間を空費することになる。

第2段階:実働試験(第24条・書類で確認できない場合)

書類審査で第26条の要件への適合が確認できなかった場合、性能確認は実働試験へ進む。実働試験は取引規程第24条にもとづく手続きで、実際に設備を動かして指令への応動・出力の継続・複数リソースの並列可否を実機で確認する。書類上の仕様だけでは判断しきれない場合に、現物の挙動で性能を実証する段階という位置づけである。

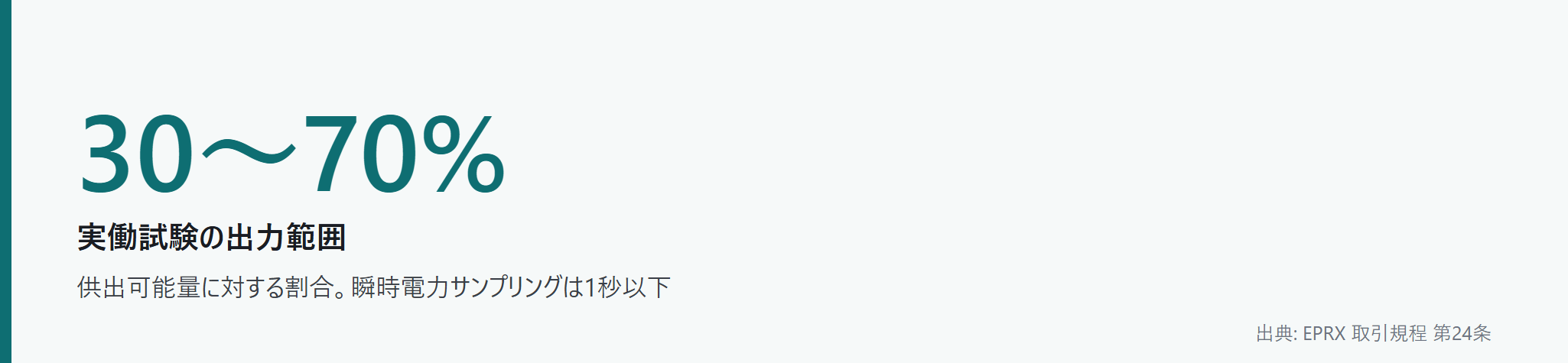

実働試験は、供出可能量の全量ではなく30〜70%の範囲の出力で実施される。フルパワーでの試験を求めず一定の部分出力で確認するのは、試験のために系統や設備へ過度な負荷をかけずに、応動特性を確かめられるようにするためである。試験では、指令を受けてから所定の時間内に出力が立ち上がるか(応動)、求められる時間だけ出力を維持できるか(継続)、束ねた複数リソースが並列して動作するか(並列可否)といった点が確認される。

計測の精度要件も定められている。応動の速さを正確にとらえるため、瞬時電力のサンプリングは1秒以下の間隔で行う。需給調整市場の速い商品では、指令からの応動を秒単位で評価する必要があり、粗いサンプリングでは性能を正しく証明できないためである。蓄電池やアグリゲーターの計量・通信システムは、この1秒以下のサンプリングに対応できる仕様になっている必要がある。

実働試験まで進むことは「不合格」を意味するわけではない。書類で確認しきれなかった性能を、実機で改めて実証する手続きである。とはいえ、実働試験には準備・調整・立会いの手間と時間がかかるため、書類審査の段階で要件を満たすデータをそろえ、実働試験を回避できるに越したことはない。

需給調整市場の参入前性能確認:書類審|図2

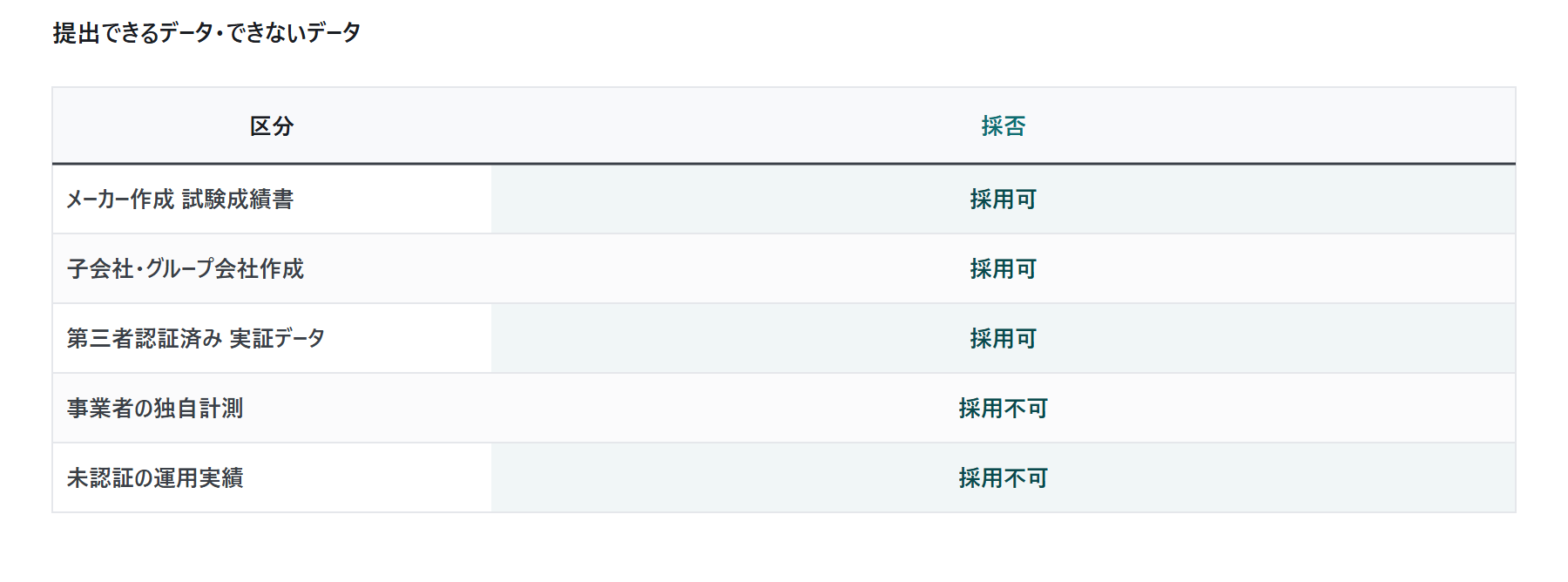

提出データの要件 — 第三者の作成・認証が必須

参入前性能確認の制度設計のなかで、実務上もっとも重要なのが提出データの要件である。書類審査・実働試験のいずれにおいても、性能を証明するデータとして採用されるのは次の2種類に限られる。

ひとつは、メーカー・請負業者・子会社・グループ会社が作成した試験成績書である。設備を製造したメーカーや、その関連会社が作成した試験結果が、性能データとして認められる。もうひとつは、第三者認証を受けた実証データである。実証事業などで取得したデータであっても、第三者による確認(認証)を経ていることが要件になる。

逆に、採用されないのは事業者自身が独自に計測したデータや、認証を経ていない過去の運用実績である。たとえ事業者が精密な測定装置で自社設備の性能を測り、要件を満たす数値を得ていたとしても、それが事業者自身の自己申告である限り、書類審査の性能データとしては使えない。需給調整市場が系統の信頼性を左右する以上、性能の証明には自己申告ではない客観性が求められる、という考え方である。

需給調整市場の参入前性能確認:書類審|図3

この要件は、参入を準備する立場によって意味合いが少し異なる。蓄電池事業者にとっては、自家計測データが使えないことを前提に、メーカーの試験成績書や第三者認証データを前もって取得しておく必要がある。設備の調達段階で、メーカーに対して需給調整市場の要件を満たす試験成績書の発行を求めておくのが現実的である。アグリゲーターにとっては、実証事業で得たデータを性能確認に使う場合に、そのデータが第三者確認(認証)済みであることが要件になる。発電事業者にとっては、商品ごとに性能を満たす試験成績書を整えておくことが前提であり、加えて後述の免試条件を活かす余地がある。

いずれの立場でも、共通する実務上の含意は「性能データは参入直前ではなく、参入準備の早い段階でそろえておく」という点に集約される。試験成績書の取得や第三者認証には相応のリードタイムがかかるため、書類審査の3ヶ月と合わせて、参入希望時期からの逆算が欠かせない。

第26条の技術要件と商品区分の関係

性能確認が判定の対象とするのは、取引規程第26条に定められた技術要件である。需給調整市場には応動の速さに応じて複数の商品区分があり、それぞれに求められる応動時間・継続時間・通信方式などが異なる。性能確認は、リソースが「どの商品区分の要件を満たすか」を確かめる手続きであり、商品区分ごとに満たすべき水準が変わる。

おおまかにいえば、応動が速い上位商品ほど厳しい要件が課され、応動に余裕のある下位商品ほど要件は緩やかになる。たとえば二次調整力①のように速い応動を求める商品では、低遅延の専用線オンライン接続が前提になり、性能確認でもそれに見合った応動特性の証明が求められる(二次調整力①の専用線要件については、当社の別記事「二次調整力①は専用線オンライン前提:簡易指令では出せない」で詳しく解説している)。一方、三次調整力②のように応動に比較的余裕のある商品は、簡易指令システムでの参入が可能で、要件も相対的に満たしやすい(三次調整力②の入札運用については「三次調整力②の入札:前日11:30公開・14:00締切の流れ」を参照されたい)。

このため、性能確認の準備にあたっては「自社のリソースがどの商品区分を狙うのか」をまず定め、その商品区分が第26条で求める要件を確認したうえで、それを証明する試験成績書や認証データをそろえる、という順序になる。狙う商品区分が変われば、必要な性能データの中身も変わる。複数の商品区分への参入を視野に入れる場合は、後述の免試の仕組みを踏まえて、どの商品から確認を取るかを設計することが効率につながる。

なお、第26条の技術要件や上限価格などの具体値は、年度や規程改定によって見直されうる。本記事は2026年7月1日施行の取引ガイド第10版・取引規程ver.18にもとづくが、実際の参入準備にあたっては、その時点で適用される版の要件をEPRX公式で確認することが前提になる。

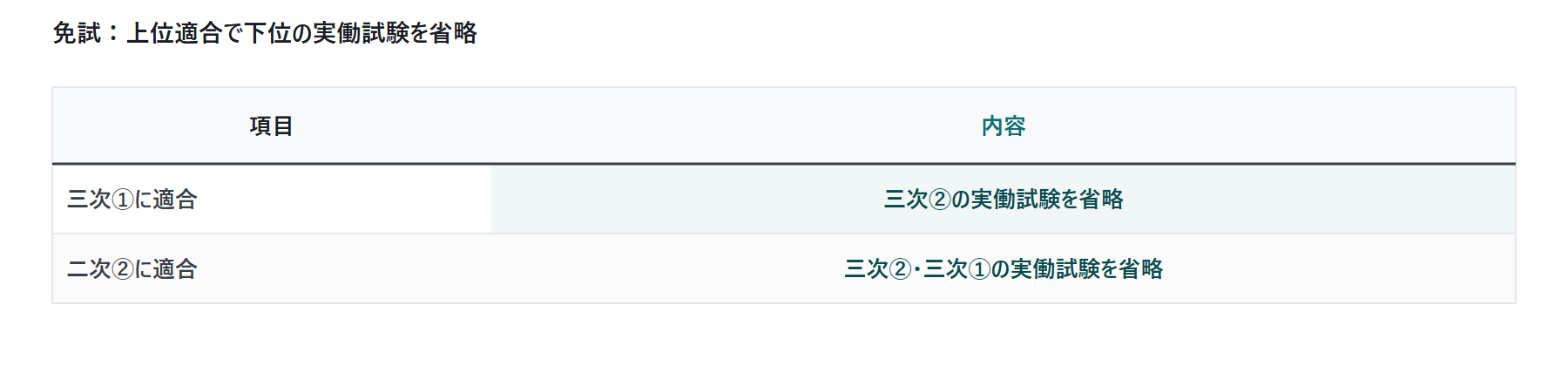

免試 — 上位商品の適合で下位商品の実働試験を省ける

複数の商品区分への参入を考える事業者にとって有用なのが、免試の仕組みである。これは、上位商品の要件に適合していれば、その下位にあたる商品の実働試験を省略できるという扱いである。上位商品ほど厳しい要件を課されているため、上位に適合していれば下位の要件も満たしていると合理的に推認できる、という考え方にもとづく。

具体的には、三次調整力①に適合していれば三次調整力②の実働試験を省略でき、二次調整力②に適合していれば三次調整力②と三次調整力①の実働試験を省略できる。商品区分の応動要件の階層に沿って、上位の適合実績を下位の確認に流用できる仕組みになっている。

需給調整市場の参入前性能確認:書類審|図4

この免試は、実務上の手間と時間の節約に直結する。複数商品への参入を一から個別に確認していくと、それぞれに書類審査や実働試験のプロセスが発生する。しかし、最初により上位の商品で性能確認を取っておけば、下位商品については実働試験を省ける分だけ、参入の手続きが軽くなる。どの商品から確認を取るかを設計する際に、この階層関係を踏まえることで、トータルの参入工数を抑えられる。

ただし、免試はあくまで実働試験を省ける扱いであり、商品区分ごとの登録や入札に必要な他の手続きまでを免除するものではない。また、どの上位適合がどの下位省略につながるかは規程に定められた組み合わせに限られるため、自社が狙う商品の構成に対して免試が効くかどうかは、個別に確認する必要がある。

実働試験に備えた計量・通信の実務 — 毎分ゼロ秒開始とコマ跨ぎ非算入

実働試験まで進む可能性を見込む場合、あるいは参入後の継続的な運用を見据える場合、計量と通信の仕様を需給調整市場の要件に合わせて整えておくことが実務上の準備になる。ここで押さえておきたいのが、毎分ゼロ秒開始とコマ跨ぎ非算入という2つの考え方である。

毎分ゼロ秒開始とは、計測やデータの記録を毎分の0秒という揃った時刻から開始する、という計量の規律である。各リソースが思い思いのタイミングで計測を始めると、束ねた際にデータの整合が取れず、応動特性を正しく評価できない。毎分ゼロ秒という共通の起点に揃えることで、複数リソースのデータを横並びで比較・合算できるようになる。

コマ跨ぎ非算入とは、評価の単位となる時間枠(コマ)をまたいだ出力を、二重に算入しない、という計量の考え方である。需給調整市場は30分などの時間枠ごとに約定・精算が行われるため、ある枠の出力を隣の枠に重ねて数えると、実際以上の調整力を出したことになってしまう。コマの境界を正しく区切り、枠をまたぐ出力を適切に分けて扱うことで、計量の正確性を保つ。

蓄電池やアグリゲーターの計量・通信システムは、これらの要件を満たす仕様で設計しておく必要がある。前述の実働試験では瞬時電力を1秒以下でサンプリングするため、計測装置はその精度を備え、かつ毎分ゼロ秒開始・コマ跨ぎ非算入のルールに沿ってデータを記録・送信できることが求められる。これらは実働試験の合否だけでなく、参入後の評価(アセスメント)や精算の正確性にも関わるため、参入準備の段階から仕様に織り込んでおくのが望ましい。

蓄電池事業者の準備実務 — 自家計測は使えないという前提

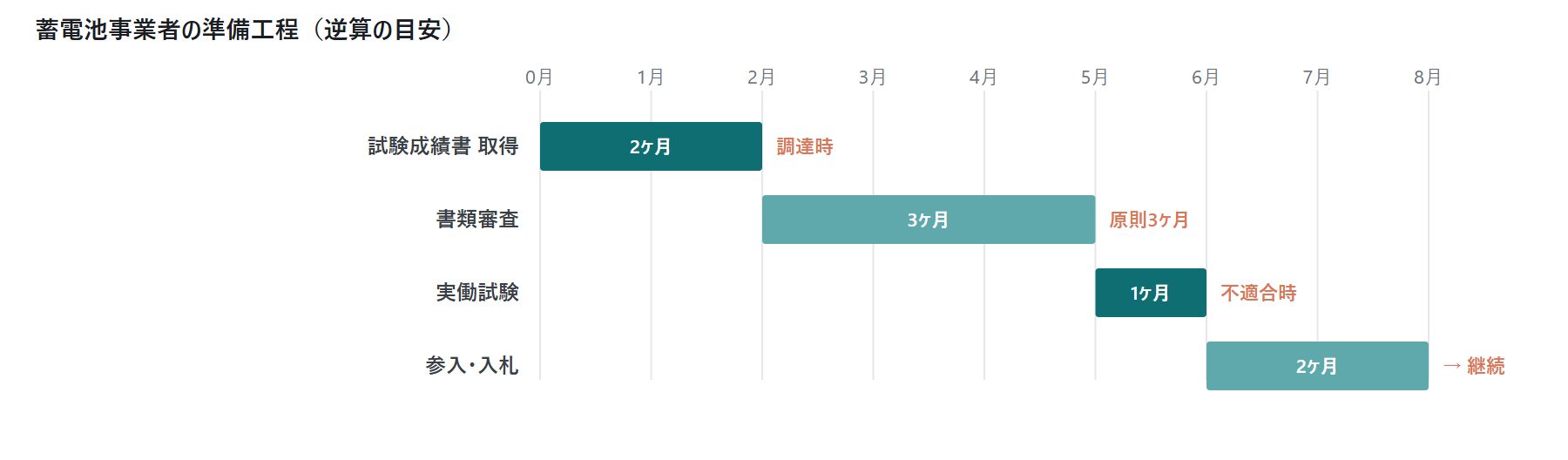

蓄電池事業者の立場から、参入前性能確認の準備を時系列で整理しておく。最初に押さえるべきは、繰り返しになるが「自家計測データは性能確認に使えない」という前提である。この一点を見落とすと、参入準備の入り口でつまずく。

設備の調達段階で、メーカーに対して需給調整市場の性能要件を満たす試験成績書の発行を依頼しておくことが、最初の実務になる。後から取得しようとすると、メーカーの対応や追加試験にリードタイムがかかり、参入スケジュール全体が後ろにずれる。狙う商品区分が定まっているなら、その区分が第26条で求める要件を満たす内容の試験成績書を、調達時に取り付けておくのが効率的である。

需給調整市場の参入前性能確認:書類審|図5

次に、書類審査の原則3ヶ月という処理期間を、参入希望時期から逆算して日程に織り込む。試験成績書や認証データの取得にかかる期間と、書類審査の3ヶ月、さらに補正のやり取りや(不適合時の)実働試験の期間を積み上げると、参入準備には相応の余裕が要る。「いつまでに市場で稼ぎ始めたいか」から逆算して、それぞれの工程の着手時期を決めることが、実務上の肝になる。

加えて、複数商品への参入を視野に入れるなら、免試の階層を踏まえてどの商品から性能確認を取るかを設計する。上位商品で確認を取れば下位の実働試験を省ける分、トータルの手続きが軽くなる。最後に、計量・通信システムが毎分ゼロ秒開始・コマ跨ぎ非算入・1秒以下サンプリングといった要件に対応しているかを、参入準備の段階で確かめておく。これらは実働試験だけでなく参入後の運用にも関わるため、早めに仕様を固めておくのが望ましい。

アグリゲーターの準備実務 — 実証データは認証済みであること

アグリゲーターは、複数の蓄電池や需要家のリソースを束ねて需給調整市場に供出する立場であり、性能確認においても固有の留意点がある。とりわけ重要なのが、実証事業で得たデータを性能確認に使う場合に、そのデータが第三者確認(認証)済みであることが要件になる、という点である。

アグリゲーターは、束ねるリソースの性能を実証事業などで検証していることが多い。しかし、その実証データをそのまま性能確認の書類審査に出せるわけではなく、第三者による認証を経ている必要がある。自社あるいはコンソーシアム内部で取得・評価しただけのデータは、認証を経ていなければ自己申告とみなされ、採用されない。実証データを性能確認に活用する計画があるなら、その取得・評価のプロセスに第三者認証を組み込んでおくことが前提になる。

また、アグリゲーターは複数リソースの並列運転を扱うため、実働試験における並列可否の確認や、毎分ゼロ秒開始・コマ跨ぎ非算入といった計量の規律が、単独設備よりも重みを持つ。束ねたリソース群のデータを横並びで整合させるには、各リソースの計測起点や枠の区切りが揃っていなければならない。アグリゲーターの計量・通信プラットフォームは、こうした整合を担保できる設計が求められる。

なお、簡易指令システムで束ねているリソースは、専用線オンライン接続を前提とする上位商品(二次調整力①など)の供出には充てられない。アグリゲーターが狙う商品区分と、束ねているリソースの通信方式とが整合しているかは、性能確認の前提として確認しておく必要がある。

不適合だった場合の扱いと、滞りなく通すための要点

書類審査で要件への適合が確認できなかった場合は、前述のとおり実働試験へ進む。実働試験は不合格を意味するものではなく、書類で確認しきれなかった性能を実機で改めて実証する手続きである。実働試験で要件を満たすことが確認できれば、性能確認は完了する。

性能確認を滞りなく通すための要点は、これまで述べてきた内容に集約される。第一に、提出データは参入準備の早い段階で、第三者作成・認証済みのものをそろえる。自家計測データが使えないという前提を最初に押さえることが出発点になる。第二に、書類審査の原則3ヶ月という処理期間を参入希望時期から逆算し、試験成績書の取得や(必要なら)実働試験の期間も含めて日程を組む。第三に、複数商品を狙うなら免試の階層を活かし、上位商品で確認を取って下位の実働試験を省く。第四に、計量・通信システムを1秒以下サンプリング・毎分ゼロ秒開始・コマ跨ぎ非算入の要件に合わせて整える。

性能確認は、参入の前段階に置かれた関門であると同時に、需給調整市場の信頼性を支える仕組みでもある。約束した調整力が実際に出ることを参入前に客観的に確かめるからこそ、市場全体として系統の周波数維持に資する調整力を集められる。事業者の側から見れば、この手続きを前提に準備を逆算することが、参入をスムーズに進めるうえでの近道になる。

まとめ

需給調整市場への参入前性能確認は、書類審査から実働試験へと進む2段階の手続きであり、その実務の成否は「提出データをどう準備するか」と「日程をどう逆算するか」にかかっている。当社による解説として整理した要点を踏まえ、参入を準備する事業者が取るべきアクションは次の3点に集約される。

  1. 設備調達の段階で、狙う商品区分が求める性能を満たすメーカー試験成績書(または第三者認証データ)を取り付けておく。自家計測データは使えないという前提を最初に押さえる。
  2. 書類審査の原則3ヶ月、データ取得のリードタイム、不適合時の実働試験までを積み上げ、参入希望時期から逆算して各工程の着手時期を決める。
  3. 複数商品を狙うなら免試の階層(三次①→三次②、二次②→三次②・三次①)を活かして確認の順序を設計し、計量・通信システムを1秒以下サンプリング・毎分ゼロ秒開始・コマ跨ぎ非算入の要件に合わせて整える。

需給調整市場や蓄電池アグリゲーションへの参入を具体的に検討される方は、自社案件の収益見通しをLehmanSoft 収益シミュレーターで試算したうえで、具体的な事業組成のご相談をLehmanSoft アグリゲーション業務ページからお寄せいただきたい。
