  3. ›49.5kW低圧蓄電池の連系申請・消防法・工事費負担金チェックリスト
アグリゲーション実務

49.5kW低圧蓄電池の連系申請・消防法・工事費負担金チェックリスト

Low-voltage 49.5kW battery interconnection, fire law, construction fee — 2026 practical checklist

低圧(49.5kW)の系統用蓄電池は、高圧・特別高圧と違って接続検討の手続きがなく、一般送配電事業者への契約申込みから始まる。回答は原則として受付日から1か月以内とされている(電力広域的運営推進機関 送配電等業務指針)。工事費負担金の契約・消防の届出・設置工事を含めると、運転開始までには6〜10か月程度を見込む(当社想定)。本記事では、49.5kW × 100kWh の低圧蓄電池を地主または EPC 事業者として設置する際の共通の流れと、連系の手続き・消防法の判定・工事費負担金の考え方を整理する。

公開日: 2026/5/26更新日: 2026/10/29
この記事をAIで要約・質問するChatGPTで要約CopilotPerplexityClaude

新しいタブでAIサービスが開き、この記事のURLと要約の依頼文だけが入力されます(個人情報は送信されません)。AIの回答には誤りが含まれる場合があります。

CONTENTS

  1. この記事の要点
  2. 1. 連系申請プロセスの全体像 — 6 ステップで運開まで
  3. 2. 一般送配電事業者への契約申込み — 低圧は接続検討なし、回答は原則1か月
  4. 3. 消防法 区分判定 — 蓄電池設備の届出と電解液の危険物規制を分けて確認
  5. 4. 工事費負担金 — 個別算定の考え方と内訳項目
  6. 5. 提出書類 — 東京電力パワーグリッドの例と各社での確認
  7. 6. 設置工事と系統連系試験 — 保安体制と保護装置の確認
  8. 7. 標準スケジュール — 運開まで 10 ヶ月
  9. 8. 主要リスクと対策 — 地主視点の 5 つの落とし穴
  10. 9. LehmanSoft Japan のフルアウトソース支援
  11. まとめ — 地主が今やるべき 3 アクション
  12. 連系申請・消防法・工事負担金 実務チェックリスト(お問い合わせ (資料請求))
  13. MW級・系統用蓄電所をお持ちの事業者さまへ
  14. 更新履歴
  15. 参考文献
  16. よくある質問

この記事の要点

  • 低圧(49.5kW)の系統用蓄電池は、高圧・特別高圧と違って接続検討の手続きがなく、一般送配電事業者への契約申込みから始まる。回答は原則として受付日から1か月以内とされている(送配電等業務指針)。
  • 連系の承諾を受けた後は、1か月以内に工事費負担金の契約を結ぶ必要があり、結ばない場合は連系の予約が取り消される。
  • 消防法は2つに分けて確認する。蓄電池設備としての届出(2024年1月1日から容量20kWh超が対象)と、電解液の危険物としての規制(量に応じて少量危険物の届出、指定数量以上は許可)である。
  • 屋外に設ける蓄電池設備は、建築物から3m以上の距離を保つのが原則である(キュービクル式など、消防長が認める例外がある)。
  • 土地の確保から運転開始までは、6〜10か月程度を見込む(当社想定)。

1. 連系申請プロセスの全体像 — 6 ステップで運開まで

低圧 49.5kW の系統用蓄電池であっても、住宅用 蓄電池とは異なり「系統側に逆潮流を発生させる電源設備」として扱われるため、一般送配電事業者(以下 一般送配電事業者)への正式な系統連系申請が必須である。一般的な流れを実務の順に6つのステップに分けると、次のようになる。

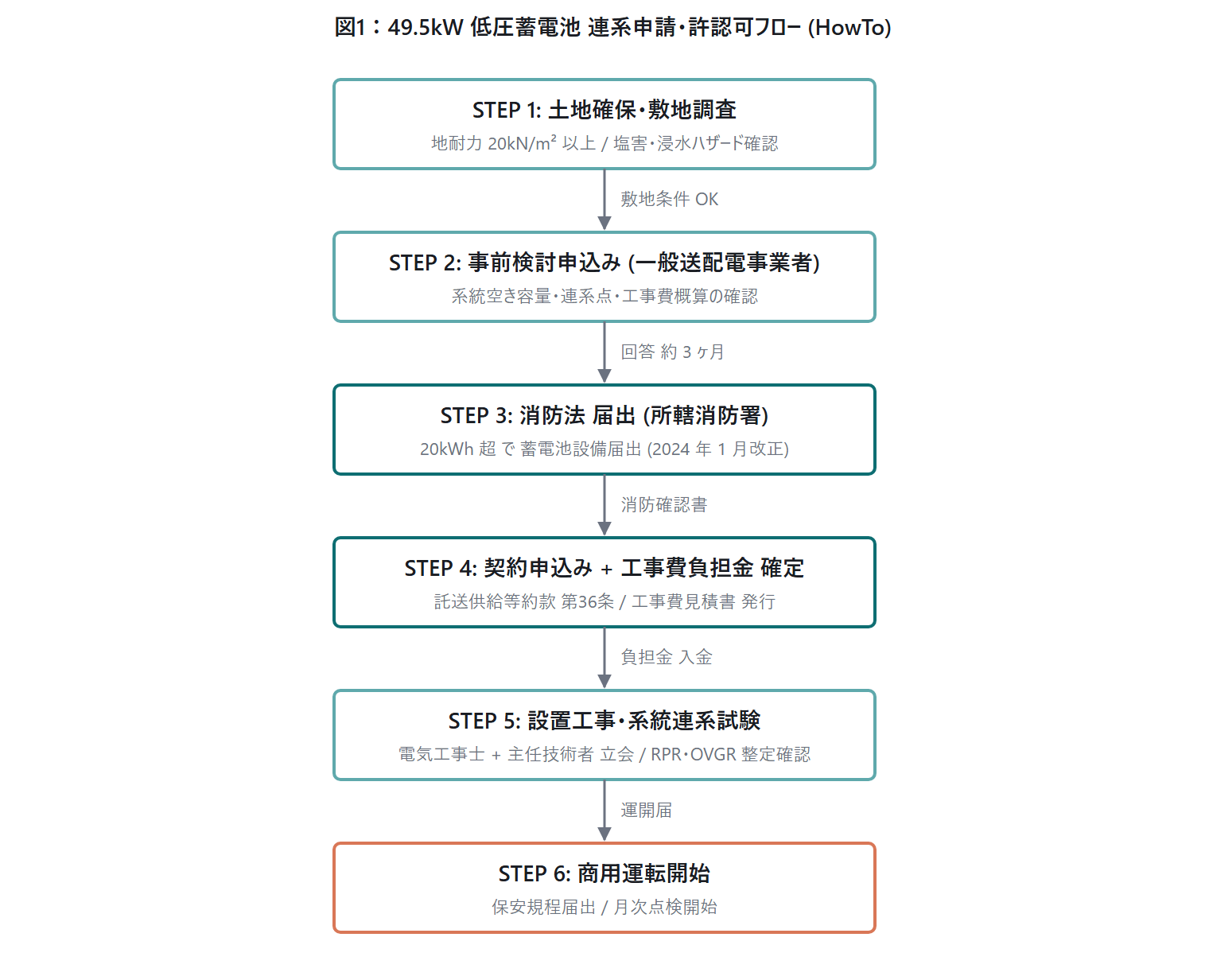

49.5kW 低圧蓄電池 連系申請フロー 6ステップ — 土地確保、消防の事前協議、契約申込み(回答は原則1か月)、工事費負担金の契約、設置工事・連系試験、運転開始

各ステップで地主・EPC・アグリゲーターの誰が何を担当するかは、契約形態(オーナー所有型/フルアウトソース型)で大きく異なる。LehmanSoft Japan のフルアウトソース契約では Step 2 以降をすべて当社が代行するが、Step 1 の土地確保と地耐力調査だけは地主側の協力が必須である。

地耐力の確認方法(当社の目安は20kN/m²以上)

49.5kW × 100kWh 構成では、PCS(パワーコンディショナ)1台と蓄電池ユニット2〜4ラックを基礎コンクリートの上に設置する(当社想定の構成)。当社は設置面の地耐力20kN/m²(約2t/m²)以上を目安としているが、これは法令の基準ではなく、必要な地耐力は機器メーカーの基礎仕様や基礎の設計で決まる。地主側で過去にスウェーデン式サウンディング試験のデータがあれば流用でき、なければEPC側で表面波探査または平板載荷試験を実施する(費用は10〜30万円程度、当社想定)。

塩害・浸水ハザードのチェック

塩害地域(当社想定では海岸線から500m以内)では、筐体の仕様が変わるためコスト増となる。塩害対策の要否と範囲は、候補機種の設置条件(メーカーの仕様書)で確認する。浸水については、国土交通省のハザードマップで浸水想定を確認する。浸水想定が0.5m以上のエリアは、保険料が大きく跳ねる(当社想定)。地主としては、土地提供前にこの2点を自身で確認しておくとEPCとの交渉が円滑になる。

2. 一般送配電事業者への契約申込み — 低圧は接続検討なし、回答は原則1か月

低圧は契約申込みから始まる

高圧・特別高圧で連系する場合は、契約申込みの前に接続検討の申込みが必要で、任意の事前相談の手続きもある。これに対し、低圧(50kW未満)にはどちらの手続きもなく、一般送配電事業者への契約申込みから始まる。送配電等業務指針は、低圧の送電系統への連系について、契約申込みの回答を原則として受付日から1か月以内に行うと定めている(出典:電力広域的運営推進機関 送配電等業務指針 第73条・第79条・第98条)。

申込窓口と提出書類

申込みは、設置場所を管轄する一般送配電事業者の窓口で行う。様式と必要書類は事業者ごとに異なるため、各社の案内で最新のものを確認する。主な書類は次のとおり。

提出書類内容用意する人
契約申込書(系統連系)設置場所・出力・連系の希望申込者(EPC が代行することが多い)
単線結線図PCS・受電設備・保護装置EPC
設置場所の位置図住所・地番・最寄りの電柱地主
PCS・蓄電池の機器仕様書系統連系の技術要件への適合メーカー
連系開始の希望時期工事の段取りに合わせて記入地主・EPC で協議

回答の内容と、その後の期限

回答(連系の承諾)では、主に次の事項が示される。

  • 連系の可否と連系点(既設の電柱を使えるか、新設が必要か)
  • 工事費負担金の額
  • 系統側の工事の内容と工期の目安

連系の承諾を受けた後は、1か月以内に工事費負担金の契約を結ぶ必要があり、結ばない場合や負担金を支払わない場合は連系の予約が取り消される(出典:同 送配電等業務指針)。

※ 想定: 49.5kW × 力率 95% × 連系点 既設柱流用 → 工事費負担金 概算 30〜80 万円 (当社実績の代表的レンジ)

申込みが集中するエリアでの注意点

資源エネルギー庁の資料では、2026年8月末時点で低圧の系統用蓄電池に約2,800件の契約申込みがあったとされ、申込みが集中するエリアでは回答や系統側の工事に時間がかかることがある(出典:資源エネルギー庁 次世代電力系統ワーキンググループ 第13回 資料2)。同じ配電線に多くの発電設備がつながっている場合は配電線の増強が必要になり、工期が延びることもある。土地を選ぶ段階で、各一般送配電事業者が公表している系統の情報を確認しておきたい。

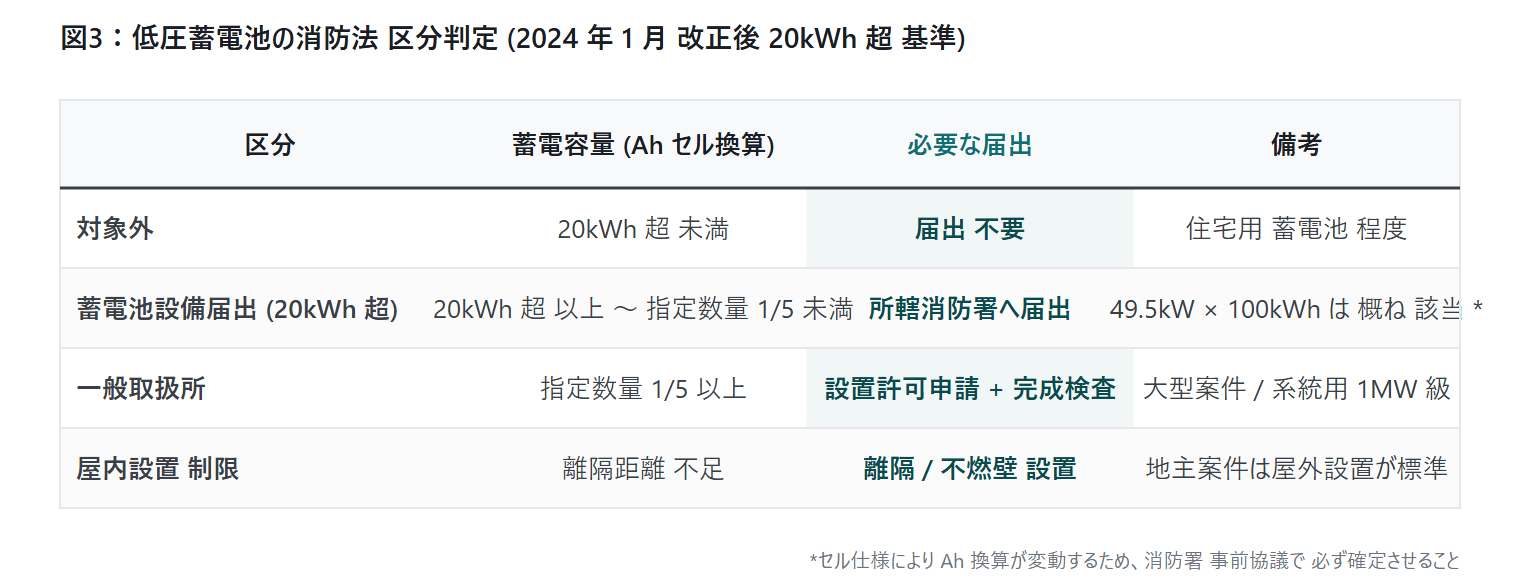

3. 消防法 区分判定 — 蓄電池設備の届出と電解液の危険物規制を分けて確認

低圧蓄電池の消防法まわりの確認は、2つの制度に分かれる。1つは蓄電池設備そのものの規制で、消防法第9条にもとづき、各市町村が火災予防条例で位置・構造・管理の基準と届出を定めている(国は条例のひな形として火災予防条例(例)を示している)。もう1つは電解液の危険物としての規制である。リチウムイオン蓄電池に使われる電解液は、一般に消防法上の危険物(第4類第2石油類など)に該当し、一定量以上を貯蔵し、または取り扱う場合は危険物規制が適用される(出典:消防庁 消防の動き 2025年9月号 リチウムイオン蓄電池に関する危険物法令の改正概要)。2つは別の制度なので、片方を満たしても、もう片方の確認は省けない。

蓄電池設備の規制は、以前はアンペアアワー・セル(Ah・セル)で対象を判定していた。2023年5月31日の改正(2024年1月1日施行)で単位がキロワット時(kWh)に改められ、届出が必要なのは蓄電池容量20kWh超の蓄電池設備になった(出典:消防庁 改正火災予防条例(例)の運用等について(消防予第332号))。いまはセル仕様によるAh換算は不要で、蓄電池容量(kWh)で判定する。区分と手続きを整理すると次のとおり。

確認する制度区分主な手続き・基準
蓄電池設備(火災予防条例)蓄電池容量10kWh以下位置・構造・管理の基準の対象外。届出も不要
蓄電池設備(火災予防条例)10kWh超20kWh以下出火防止措置(JIS C 8715-2への適合など)が講じられたものは基準の対象外、それ以外は基準がかかる。どちらも届出は不要
蓄電池設備(火災予防条例)20kWh超位置・構造・管理の基準がかかり、設置前に消防長(消防署長)への届出が必要
電解液(危険物)指定数量の5分の1以上、指定数量未満少量危険物として、あらかじめ消防長(消防署長)への届出が必要
電解液(危険物)指定数量以上一般取扱所などとして市町村長等の設置許可が必要。完成検査に合格するまで使用できない

表の根拠は、国のひな形である火災予防条例(例)の第13条・第44条・第46条と、消防法の第10条・第11条である(出典:消防庁 火災予防条例(例)、消防法)。実際の義務は設置場所の市町村の火災予防条例で決まるため、最終的には所轄消防署に確認する。

蓄電池設備の届出の実務

49.5kW × 100kWh の構成で、100kWhを1つの筐体に収めて設置する場合は、蓄電池容量20kWh超の蓄電池設備として届出の対象になる。複数の筐体に分かれ、それぞれが延焼防止措置の基準(令和5年消防庁告示第7号第3)に適合する場合は、筐体ごとに蓄電池設備にあたるかが判断される(出典:消防庁 消防予第332号 別紙3)。

届出の様式と添付書類は市町村ごとに異なり、手続きは市町村長が定める(火災予防条例(例)第48条)。東京消防庁の例では、「電気設備設置(変更)届出書」に設備の概要表・配置図・仕様書・設置場所の平面図などを添えて、設置の7日前までに管轄の消防署へ届け出る。届出後、工事が完了して使用を開始する前に消防署の検査を受ける(届出の内容によっては省略されることがある)。届出をするのは設備の所有者・管理者・占有者で、工事施工者ではない。事前に用意したい資料は次のとおり。

  • 届出書(市町村の様式。東京消防庁では電気設備設置(変更)届出書)
  • 蓄電池設備の概要表(蓄電池容量はkWhで記載)
  • 設備の配置図と設置場所の平面図(建築物からの距離がわかるもの)
  • 機器の仕様書
  • 電解液の品名と量がわかる資料(機器の安全データシート(SDS)など。危険物としての手続きの要否の確認用)

電解液の量と危険物の手続き

電解液の量が指定数量の5分の1以上で指定数量未満なら少量危険物の届出が必要になり(火災予防条例(例)第46条)、指定数量以上なら一般取扱所などとして市町村長等の設置許可と完成検査が必要になる(消防法第10条・第11条)。指定数量は危険物の品名と性質で決まり、第2石油類の非水溶性液体なら1,000L、第1石油類の非水溶性液体なら200Lである(出典:危険物の規制に関する政令 別表第三)。一般取扱所になるかどうかは出力(kWやMW)ではなく危険物の数量で決まるため、電解液の品名と量を機器のSDSで確かめ、所轄消防署に確認する。

なお、指定数量未満の蓄電池設備を、出入口以外の開口部がない厚さ1.6mm以上の鋼板製などの箱に収める場合は、箱を複数置いても箱ごとの量を合算せず、それぞれを指定数量未満として扱う運用がある(平成23年12月27日 消防危第303号)(出典:消防庁 キュービクル式リチウムイオン蓄電池の一時的な貯蔵に関する安全性の検討(資料1-4))。換気口などの開口部にも条件があるため、使う機器が該当するかは所轄消防署に確認する。

屋外設置時の離隔距離

屋外に設ける蓄電池設備は、建築物から3m以上の距離を保つ。ただし、消防長(消防署長)が火災予防上支障がないと認める構造のキュービクル式のものや、延焼防止措置の基準(令和5年消防庁告示第7号第3)に定めるものは除かれ、不燃材料で造った(または覆った)開口部のない外壁に面する場合も3mは不要になる(出典:消防庁 火災予防条例(例) 第13条第3項)。あわせて、建築物等との間に換気・点検・整備に支障のない距離を保つ(同第13条第4項で第11条第1項第3号の2を準用)。

国の基準で数値が定められているのは、この建築物からの3mだけである。敷地境界線・道路境界・高圧ガス設備からの距離は、蓄電池設備の基準としては定められていない。ただし市町村の条例に独自の上乗せがありうるので、所轄消防署で確認する。屋内に設ける場合は、変電設備の基準(不燃材料の区画など)を準用する別の基準がかかる(同第13条第2項)。

※ 当社想定:49.5kW × 100kWh を屋外に設置する場合の必要敷地は約20〜30㎡(機器の設置面と点検スペースを含み、近くに建築物がない場合)。建築物の近くに置く場合は、3m以上の離隔(例外あり)を確保する分だけ広くなる。

消防の事前協議は「契約申込みの前」に

消防の手続きとして決まっているのは、設置前の届出(東京消防庁の例では設置の7日前まで)と、市町村によっては使用開始前の検査である。所轄消防署への事前相談(本記事でいう事前協議)は任意の実務だが、レイアウトを確定する前、つまり契約申込み(Step 3)の前に済ませておきたい。契約申込みの後に、建築物からの離隔や電解液の量の扱いでつまずくと、レイアウトの変更を余儀なくされることがあるためである。LehmanSoft Japan の標準フローでも、契約申込みの前に消防の事前協議(Step 2)を済ませる。相談の結果は、書面など記録に残る形で確認しておくことが望ましい。

4. 工事費負担金 — 個別算定の考え方と内訳項目

工事費負担金の額は連系地点ごとに大きく変わるため、本記事では具体額ではなく、算定の考え方と内訳を整理する。公的に集計された中央値や標準額は見当たらない。

工事費負担金は、各一般送配電事業者の託送供給等約款にある工事費負担金の規定にもとづいて算定され、契約申込みへの回答で見積りとして示される。託送供給等約款は、電気事業法第18条にもとづき一般送配電事業者が定め、経済産業大臣の認可を受けたものである(出典:電気事業法 第18条)。規定の条番号や細かな扱いは会社ごとに異なるため、各一般送配電事業者の託送供給等約款・申込み案内で確認する。以下で約款の内容に触れる部分は、東京電力パワーグリッドの約款(2026年10月1日実施)の例である。

低圧連系の工事費負担金の考え方

低圧で連系する場合も、その連系のために必要となる工事費は、工事費負担金として発電契約者が負担する。工事費は、設置者が標準設計を超える設計を希望する場合を除き、標準設計工事費で算定される。主な内訳は次のとおり。

  • 連系のために一般送配電事業者が行う工事の費用(既設の電柱を使えるか、新設が必要かなどで変わる)
  • 受電用の計量器などの工事費
  • 配電用変電所のバンクで逆潮流が生じるおそれがあり、その対策の設備が必要な場合の、kW単価による負担(東京電力パワーグリッドの約款では、新増加契約受電電力1kWにつき2,090円)

設置者が自分で設ける受電設備の費用や、消防の手続きの費用は、工事費負担金には含まれない。

また、配電用変圧器を含む配電系統の空き容量が不足する場合は、その設備の増強工事が必要になる(出典:電力広域的運営推進機関 系統の接続および利用ルールについて~ノンファーム型接続~)。ノンファーム型接続は、送電線や変圧器などの送変電設備の混雑を出力制御で扱う仕組みで、配電設備の工事費を吸収するものではない。

系統増強の費用負担について、資源エネルギー庁の指針は、特定の設置者が受益する範囲は特定負担、それ以外は一般負担とする「受益者負担」を基本としている。基幹系統の増強は原則として一般負担で、広域系統長期方針(マスタープラン)にもとづく基幹系統の増強では受益者を特定しない。一方、低圧の配電設備に特別な供給設備を設ける場合と、配電用変電所変圧器の逆潮流対策の設備を設ける場合は、すでにルールが確立しているとして指針の対象外とされ、負担は託送供給等約款のルールで決まる(出典:資源エネルギー庁 発電等設備の設置に伴う電力系統の増強及び事業者の費用負担等の在り方に関する指針)。

工事費負担金と設置者側の工事費を分けて考える

工事費負担金は、一般送配電事業者の見積額が原則としてそのまま適用され、EPCの相見積もりで下がる性質のものではない。額は系統側の工事内容で変わるため、回答に示された工事内容を確認しておく。工事費負担金は、工事完成後に精算されることもある。

一方、PCSの設置位置や受電盤の仕様は、設置者がEPCに発注する工事の費用で、一般送配電事業者に払う工事費負担金とは別物である。こちらはEPCの相見積もりで比較できる。地主として知っておくべきは、「一般送配電事業者への支払い(工事費負担金)」と「EPCへの支払い(設置工事費)」は別々に見積もられ、比べ方も異なるという点である。

5. 提出書類 — 東京電力パワーグリッドの例と各社での確認

低圧49.5kWの蓄電池の系統連系で求められる書類の名称と構成は、一般送配電事業者ごとに異なる。以下は東京電力パワーグリッドの例(2026年9月の低圧発電側申込みの説明資料)で、他のエリアは、設置場所を管轄する一般送配電事業者の申込み案内で最新の様式を確認する。

蓄電池からの放電(逆潮流)は、発電量調整供給契約として申し込む。系統用蓄電池の場合は、充電用の電気を受ける需要側の契約の確認と、託送料金の「蓄電池特措」の確認・覚書の工程も加わる(東京電力パワーグリッドの例)。

申込書

書類名新設契約変更
発電量調整供給兼基本契約申込書○○
発電量調整供給契約申込書○○

添付書類

書類名新設契約変更
低圧配電線への系統連系協議票○○
単線結線図(漏電遮断器の仕様を記載したもの)○○
保護整定値の制定範囲および整定値一覧表○○
認証証明書(写)(認証品の場合)または試験成績書(非認証品の場合)○○
ノンファーム型接続同意書(10kW以上)※※
出力制御機能付PCS等の仕様確認依頼書(10kW以上)※※
受給地点特定番号の公表に関する同意書(10kW以上)※※
組合せ計器(低圧変流器)取付状況確認票(動力39kW以上、電灯25kW以上)※※

凡例:○ = 提出が必要/※ = 容量に応じて提出が必要。49.5kW(動力)の場合は、※の書類もすべて必要になる。

書類ごとの注意点

  • 認証証明書と試験成績書:JETの低圧の認証(現在の名称は「低圧系統連系保護装置等」、旧ラベル名称は「小型分散型発電システム用系統連系装置」)は、定置用リチウムイオン蓄電池用では出力10kW未満の製品が対象である。49.5kWを1台のPCSで構成する場合は認証の対象外となり、試験成績書を用意する(出典:電気安全環境研究所 系統連系保護装置等認証)。
  • ノンファーム型接続同意書:10kW未満の低圧を除くノンファーム型接続の契約申込みで提出が必要だが、準備の整った一般送配電事業者から順次廃止される予定である(出典:電力広域的運営推進機関 系統の接続および利用ルールについて~ノンファーム型接続~)。
  • 出力制御機能付PCS等の仕様確認依頼書:国のガイドライン(2024年12月改定)は、逆潮流のある蓄電設備にも、一般送配電事業者の求めに応じた遠隔制御で、放電出力を0〜100%(1%刻み)の範囲で抑制できる機能を求めている(出典:資源エネルギー庁 電力品質確保に係る系統連系技術要件ガイドライン)。東京電力パワーグリッドは、系統用蓄電池の申込みでも10kW以上は必須としている。エリアにより扱いが異なるため、各一般送配電事業者に確認する。

6. 設置工事と系統連系試験 — 保安体制と保護装置の確認

保安規程と電気主任技術者

系統に単独で接続する蓄電池は、電気事業法上の「蓄電所」にあたる。同じ構内で発電設備・変電設備・需要設備と電気的に接続されているものは蓄電所に含まれない(出典:経済産業省 電力貯蔵装置(蓄電池)・蓄電所を設置する場合の手引き)。蓄電所は規模にかかわらず、使用開始前の保安規程の届出と電気主任技術者の選任が必要になる。需要設備に併設する構成では扱いが変わるので、どちらにあたるかを先に確認する。

項目内容根拠
保安規程の作成・届出設置者が保安規程を定め、使用開始前に届け出る電気事業法 第42条
電気主任技術者の選任工事・維持・運用の保安の監督をさせるため、設置者が選任する。49.5kWは第三種電気主任技術者免状で監督できる範囲に入る電気事業法 第43条、電気事業法施行規則 第56条
外部委託出力5,000kW未満で、7,000V以下で連系する蓄電所は、承認を受けて外部委託もできる電気事業法施行規則 第52条第2項
電気工事の資格蓄電所は電気工事士法の対象から除かれており、同法の資格要件は法令上は直接かからない。工事の保安は、電気主任技術者の監督と保安規程で担保する電気工事士法施行規則 第1条の2
連系試験の立会立会者や試験の体制は、保安規程と一般送配電事業者との協議で決める保安規程・一般送配電事業者との協議

表の根拠は、電気事業法・電気事業法施行規則・電気工事士法施行規則である(出典:電気事業法、電気事業法施行規則、電気工事士法施行規則)。

連系試験で確認する保護装置と整定値

低圧の配電線に逆変換装置(PCS)を用いて逆潮流ありで連系する場合は、受電点など異常を検出できる場所に、次の保護リレー等を設ける(出典:経済産業省 電気設備の技術基準の解釈 第227条)。

  • 過電圧リレー(OVR)
  • 不足電圧リレー(UVR)
  • 周波数上昇リレー(OFR)
  • 周波数低下リレー(UFR)
  • 単独運転検出装置(受動的方式と能動的方式をそれぞれ1方式以上)

系統へ放電する(逆潮流がある)蓄電池の低圧連系では、逆電力リレー(RPR)は不要である。逆電力リレーが必要なのは逆潮流がない連系で、放電して系統へ流れる向きは逆潮流にあたる。地絡過電圧リレー(OVGR)は高圧連系(同第229条)の要件で、低圧連系の確認項目には含まれない。

整定値について、国のガイドラインは、一般送配電事業者からの求めに応じて適切な数値に設定するとしており、具体的な値は定めていない(出典:資源エネルギー庁 電力品質確保に係る系統連系技術要件ガイドライン)。値はエリアや案件で異なるため、一般送配電事業者が指定する値に合わせる。技術基準の解釈を補う民間規格としては、系統連系規程(JESC E0019(2024))がある。連系の前には、各一般送配電事業者の手続きに従って整定値を確認する。

整定値の確認は運転開始の前提になるため、地主としては Step 5 に1〜2週間のバッファを見込んでおきたい(当社想定)。

あなたの土地・案件だと、いくらになる?

49.5kW・6坪の条件を入力すると、20年間の収益・回収年数・IRR をその場で試算できます(無料・登録不要)。

収益シミュレーターで試算する →運用代行について相談する

7. 標準スケジュール — 運開まで 10 ヶ月

ここまでの内容を時系列に並べると、全国共通の標準ケースで以下のスケジュールとなる(エリア・案件により伸縮あり)。

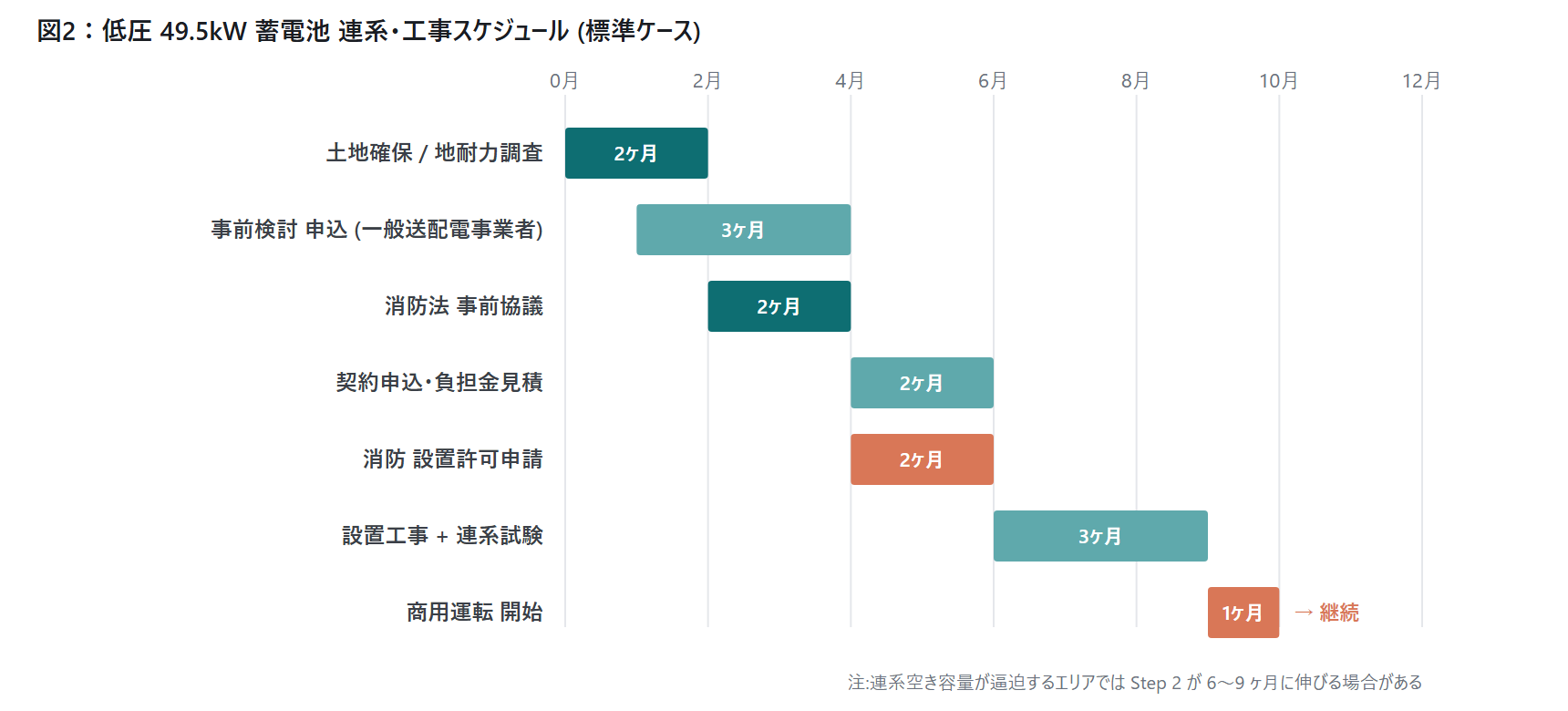

低圧 49.5kW 蓄電池 連系・工事スケジュール 標準ケース 約10か月 — 契約申込みの回答は原則1か月(当社想定の工程)

クリティカルパス

クリティカルパスは「土地の確保 → 消防の事前協議 → 契約申込みと回答 → 工事費負担金の契約・系統側の工事 → 設置工事・連系試験」のラインで、合計約9か月(当社想定)。電解液などの危険物の量が指定数量以上となる場合は、設置許可の申請(完成検査を含む)が必要になり、工程が延びる。

季節要因による遅延リスク

  • 12 月〜2 月: 設置工事の凍結リスク(コンクリート基礎打設)、東北寄りの土地は要注意
  • 6 月〜7 月: 梅雨期間中の連系試験延期リスク
  • 年度末(2〜3 月): 一般送配電事業者 の処理が立て込み、契約申込み回答が伸びる

地主・EPC として、運開希望時期から逆算して 12 ヶ月程度のバッファを取ることが現実的である。

8. 主要リスクと対策 — 地主視点の 5 つの落とし穴

#リスク影響度主な対策
1配電系統(配電用変圧器を含む)の容量不足や申込みの集中で、工期が延び、工事費負担金が増える高契約申込みの前に、一般送配電事業者が公表する空き容量などの系統情報を確認する。2023年4月以降に受け付けた10kW以上の新規案件は原則ノンファーム型接続となるため、混雑時の出力制御も収支に織り込む
2消防の確認が遅れ、建築物からの離隔などでレイアウト変更が必要になる高契約申込みの前に所轄消防署へ事前相談する。建築物から3mの離隔(例外あり)、電解液の量に応じた少量危険物の届出の要否、蓄電池設備の届出と検査の段取りを確認し、電解液の品名と量は機器のSDSで確かめる
3工事費負担金や設置工事費が想定より増える中工事費負担金は一般送配電事業者が約款にもとづき算定するため、回答の工事内容(既設柱を使えるかなど)を確認する。設置者側の工事費はEPCの相見積もりで比較する。負担金は工事完成後に精算されることがある
4地耐力不足で基礎工事費が増える中土地提供前に地耐力データを地主側で把握する
5保安規程の届出や電気主任技術者の選任が使用開始に間に合わない中使用開始前に保安規程を届け出て、電気主任技術者を選任する。出力5,000kW未満・7,000V以下で連系する蓄電所は承認を受けて外部委託もできる(委託費は年間30〜60万円程度、当社想定)

9. LehmanSoft Japan のフルアウトソース支援

地主単独で連系申請・消防法届出・工事費負担金交渉のすべてを進めるのは現実的ではない。LehmanSoft Japan は低圧蓄電池アグリゲーション業務を中核に、土地のあるオーナー向けに以下を一括代行している。

  • 一般送配電事業者への契約申込み 代行
  • 消防 事前協議 + 届出代行(所轄消防署との折衝含む)
  • EPC 複数社の相見積取得(設置工事費の比較)と、工事費負担金の回答内容の確認
  • 電気主任技術者の選任(外部委託契約)
  • 運開後の月次レポート + 市場参加収益分配

具体的な収益見込みについては収益シミュレーターで 49.5kW × 100kWh の自身の案件を即時試算可能である。

まとめ — 地主が今やるべき 3 アクション

49.5kW 低圧蓄電池の設置は、住宅用 蓄電池とは別次元の制度対応が要求される。連系申請・消防法・工事費負担金の 3 領域で 36 項目のチェックポイントが存在し、これらを契約申込みより前に整理することで、最終的な収益性と運開時期が大きく変わってくる。

地主として、今やるべきアクションは次の 3 点に集約される。

  1. 自身の土地のバンク空き容量を 一般送配電事業者 マップで確認(無料、5 分)
  2. 過去の地耐力データを引き出すか、表面波探査の手配可否を地元 EPC に確認
  3. 連系申請・消防法・工事費負担金 実務チェックリスト(PDF版)をダウンロードし、想定 EPC・アグリゲーターと擦り合わせ

LehmanSoft Japan では低圧蓄電池アグリゲーション業務として、Step 2 以降をフルアウトソースで代行している。自身の案件の概算収益は収益シミュレーターで即時試算可能である。

連系申請・消防法・工事負担金 実務チェックリスト(お問い合わせ (資料請求))

本記事の内容を 36 項目のチェックリストにまとめた PDF を、メールアドレス登録で無料配布している。地主が EPC・アグリゲーターとの初回ミーティング前に必ず確認すべき項目を網羅している。

  • 一般送配電事業者 契約申込み前チェック(8 項目)
  • 消防 事前協議 持参資料チェック(7 項目)
  • 工事費負担金・設置工事費 見積確認チェック(9 項目)
  • 連系試験 整定値確認チェック(6 項目)
  • 運開後 月次保安管理チェック(6 項目)

チェックリスト PDF を無料ダウンロードする →

MW級・系統用蓄電所をお持ちの事業者さまへ

本記事は低圧(50kW未満)クラスを中心に解説したが、当社 LehmanSoft Japan の本業はMW級・系統用蓄電所の運用代行である。埼玉県秩父市の 2MW/8MWh 系統用蓄電所を自社で保有し、AI-VPP により JEPX で商用運用している。「自分でも運用している」アグリゲーターとして、市場参加・入札最適化・24時間監視・収益管理までを一括で代行する。

  • 系統用蓄電池アグリゲーター・運用代行サービス(サービス概要)
  • 解説記事:系統用蓄電所の運用代行——任せる価値と責任分界

MW級蓄電所の保有・建設をご検討中の事業者さまは、お問い合わせからお気軽にご相談いただきたい。

更新履歴

日付内容
2026年5月25日初版を公開
2026年10月28日補助金・税制に関する記述と参考文献を整理
2026年10月28日低圧の連系手続きの記述を訂正(接続検討・事前相談の手続きはなく契約申込みから始まり、回答は原則1か月。承諾後1か月以内に工事費負担金の契約)。図1・図2を差し替え。あわせて、消防法・工事費負担金・提出書類・保安体制と保護装置の記述を、消防庁・経済産業省・資源エネルギー庁・電力広域的運営推進機関の一次資料にもとづき全面的に改訂(消防法の区分表、建築物からの離隔、低圧連系で必要な保護リレー、ノンファーム型接続の扱いなど)
2026年10月29日冒頭に「この記事の要点」を追加

参考文献

  1. 電力広域的運営推進機関 送配電等業務指針(2026年4月1日変更)(https://www.occto.or.jp/assets/occto/article/shishin2604.pdf)
  2. 資源エネルギー庁 次世代電力系統ワーキンググループ 第13回 資料2 (https://www.meti.go.jp/shingikai/enecho/denryoku_gas/saisei_kano/smart_power_grid_wg/pdf/013_02_00.pdf)
  3. 消防庁 消防の動き 2025年9月号 リチウムイオン蓄電池に関する危険物法令の改正概要(https://www.fdma.go.jp/publication/ugoki/items/rei_0709_06.pdf)
  4. 消防庁 改正火災予防条例(例)の運用等について(消防予第332号、2023年5月31日)(https://www.fdma.go.jp/laws/tutatsu/items/3d9170d6f53881e638afae8b22f52dd70746c9fe.pdf)
  5. 消防庁 火災予防条例(例)(https://www.fdma.go.jp/laws/laws/items/20230531_joureirei.pdf)
  6. 消防庁 キュービクル式リチウムイオン蓄電池の一時的な貯蔵に関する安全性の検討(資料1-4)(https://www.fdma.go.jp/singi_kento/kento/items/post-96/01/shiryou1-4.pdf)
  7. e-Gov法令検索 消防法(https://laws.e-gov.go.jp/law/323AC1000000186)
  8. e-Gov法令検索 危険物の規制に関する政令(https://laws.e-gov.go.jp/law/334CO0000000306)
  9. e-Gov法令検索 電気事業法(https://laws.e-gov.go.jp/law/339AC0000000170)
  10. e-Gov法令検索 電気事業法施行規則(https://laws.e-gov.go.jp/law/407M50000400077)
  11. e-Gov法令検索 電気工事士法施行規則(https://laws.e-gov.go.jp/law/335M50000400097)
  12. 経済産業省 電力貯蔵装置(蓄電池)・蓄電所を設置する場合の手引き(https://www.meti.go.jp/policy/safety_security/industrial_safety/sangyo/electric/detail/denryokucyozousouchi.html)
  13. 経済産業省 電気設備の技術基準の解釈(https://www.meti.go.jp/policy/safety_security/industrial_safety/law/files/dengikaishaku.pdf)
  14. 資源エネルギー庁 電力品質確保に係る系統連系技術要件ガイドライン(2024年12月1日)(https://www.enecho.meti.go.jp/category/electricity_and_gas/electric/summary/regulations/pdf/keito_renkei_20241201.pdf)
  15. 資源エネルギー庁 発電等設備の設置に伴う電力系統の増強及び事業者の費用負担等の在り方に関する指針(2024年5月15日)(https://www.enecho.meti.go.jp/category/electricity_and_gas/electric/summary/regulations/pdf/hiyoufutangl_20240515.pdf)
  16. 電力広域的運営推進機関 系統の接続および利用ルールについて~ノンファーム型接続~(2024年7月1日更新)(https://www.occto.or.jp/assets/grid/business/documents/NF_setsuzokuriyou_20240701.pdf)
  17. 電気安全環境研究所 系統連系保護装置等認証(https://www.jet.or.jp/renewable/power_conditioner/protection/)

本記事は 2026 年 5 月 25 日時点の公開情報に基づき作成し、2026 年 10 月 28 日に連系手続き・消防法・工事費負担金・保護装置の記述を一次資料にもとづき改訂した。制度・価格・補助金スキームは予告なく変更される場合があるため、実投資判断にあたっては最新の一次情報および専門家への相談を推奨する。

系統用蓄電池の運用代行・収益最大化をご検討ですか?

埼玉2MW/8MWhの自社蓄電所を運用するアグリゲーターが、需給調整・JEPX・容量の3市場でマルチユース運用を代行します。まずは無料相談・収益シミュレーションから。

運用代行を無料相談する →収益シミュレーターで試算する
低圧蓄電池 連系申請蓄電池 工事費負担金蓄電池 消防法 届出49.5kW 蓄電池 設置 費用低圧蓄電池 地主 設置蓄電池 系統連系 期間低圧蓄電池 接続検討 標準処理期間

よくある質問

標準ケースで 6〜10 ヶ月 が目安である(エリア・案件により変動、当社想定)。低圧は接続検討の手続きがなく、契約申込みの回答は原則として受付日から1か月以内とされている(送配電等業務指針 第98条)。その後、工事費負担金の契約と系統側の工事、設置工事・連系試験に進み、消防の事前協議は契約申込みの前に済ませておく。申込みが集中するエリアでは、回答や工事が長引くことがある。

100kWhを1つの筐体に収めて設置する場合は必要になる。2024年1月1日以降は蓄電池容量(kWh)で判定し、Ah換算は不要である。蓄電池容量20kWh超の蓄電池設備は、市町村の火災予防条例にもとづく届出の対象になる(国のひな形は火災予防条例(例)第44条)。複数の筐体に分かれ、それぞれが延焼防止措置の基準(令和5年消防庁告示第7号第3)に適合する場合は、筐体ごとに判定される。これとは別に、電解液の量が指定数量の5分の1以上なら少量危険物の届出、指定数量以上なら一般取扱所としての許可が必要になるため、電解液の品名と量を機器のSDSで確かめ、所轄消防署に確認する。

一般送配電事業者に支払う。根拠は各一般送配電事業者の託送供給等約款にある工事費負担金の規定で、条番号は会社ごとに異なる。東京電力パワーグリッドの約款は、原則として工事着手前に契約者または発電契約者から受け取ると定めており、発電量調整供給契約の発電契約者がアグリゲーターなどの場合は、その者が支払う形もありうる。当社案件の代表的なレンジは数十万〜数百万円である(当社実績。公的に集計された中央値は見当たらない)。対象は連系のために一般送配電事業者が行う工事や受電用の計量器などで、配電用変電所の逆潮流対策が必要な場合はkW単価の負担も加わる。設置者が自分で設ける受電設備の費用や、消防の手続きの費用は含まれない。

ありうる。低圧でも、連系に必要な配電設備の工事費は工事費負担金として負担し、配電用変圧器を含む配電系統の空き容量が不足すれば増強工事が必要になる(電力広域的運営推進機関「系統の接続および利用ルールについて~ノンファーム型接続~」)。配電用変電所のバンクで逆潮流の対策が必要な場合は、kW単価による負担もある(東京電力パワーグリッドの約款では、新増加契約受電電力1kWにつき2,090円)。ノンファーム型接続は送変電設備の混雑を出力制御で扱う仕組みで、こうした費用を吸収するものではない。実際の額は、契約申込みへの回答で示される。

かかることがある。20kN/m²は法令の基準ではなく当社の目安で、必要な地耐力は機器メーカーの基礎仕様や基礎の設計で決まる。足りない場合は表層改良や杭打ち、深層改良などの地盤対策が必要になることがあり、費用は地盤の状態と工法で大きく変わるため、地盤調査の結果をもとにEPCの見積りで確認する。地主としては、土地提供前に過去のサウンディング試験データをEPCに共有することで、本見積りの前にこの点を織り込める。

法令上の選任義務は、設備を設置する者(設置者)にある(電気事業法第43条)。系統に単独で接続する蓄電池は電気事業法上の蓄電所にあたり、規模にかかわらず、使用開始前に保安規程の届出と電気主任技術者の選任が必要になる。出力5,000kW未満で7,000V以下で連系する蓄電所は、管轄の産業保安監督部長などの承認を受けて外部委託もできる(電気事業法施行規則第52条)。委託費は年間30〜60万円程度を見込む(当社想定)。LehmanSoft のフルアウトソース契約では当社経由で手配する。

電解液などの危険物が指定数量以上になると一般取扱所として扱われ、市町村長等の設置許可を受けたうえで、完成検査に合格するまで使用できない(消防法第11条)。許可申請と完成検査の分だけ工程は延びる。一般取扱所にならないようにする正当な方法としては、指定数量未満の蓄電池設備を、出入口以外の開口部がない厚さ1.6mm以上の鋼板製などの箱に収め、箱ごとに指定数量未満として扱う運用がある(平成23年12月27日 消防危第303号)。使う機器が該当するかは、機器の構造と電解液の量(SDS)をもとに所轄消防署に確認する。

49.5kWの低圧蓄電池では、原則として必要になる。2023年4月1日以降に受け付けた新規の案件は、10kW未満の低圧を除き、空き容量の有無にかかわらず原則としてノンファーム型接続となり、契約申込みの際の同意書の提出と、連系開始までに混雑時の出力制御ができる機器の設置が求められる(電力広域的運営推進機関「系統の接続および利用ルールについて~ノンファーム型接続~」)。同意書は、準備の整った一般送配電事業者から順次廃止される予定である。東京電力パワーグリッドも、2023年4月1日以降はすべてのエリアをノンファーム型接続の対象としている。

関連トピック

アグリゲーション実務

需給調整市場の参入前性能確認:書類審査・第三者データ・実働試験の流れ

Pre-entry Performance Check for Japan's Balancing Market: Document Review, Third-party Data, and Live Operation Test

需給調整市場への参入前に課される性能確認の実務を解説。書類審査(第21条・原則3ヶ月以内)から不適合なら実働試験(第24条)へ進む2段階、提出データは第三者作成・認証が必須で自家計測は不可、供出可能量の30〜70%で行う実働試験、上位適合で下位を省ける免試まで、蓄電池・アグリゲーターの準備実務を一次

詳しく読む →
アグリゲーション実務

二次調整力①の参入要件 — 専用線オンライン前提と遅れ時間(新設30秒・既設120秒)を蓄電池の視点で読む

Secondary Reserve 1 Entry Requirements: Dedicated-Line Online Premise and Response Delay (Battery Perspective, 2026)

二次調整力①は専用線オンライン接続が前提で、簡易指令システムでは参入できない。遅れ時間の上限は既設120秒・新設30秒(2023年4月以降の系統連系申込が新設扱い)。応動は5分以内・継続30分以上。蓄電池の通信・工事ハードルと三次②との違いを、EPRX取引規程ver.18・取引ガイド第10版(202

詳しく読む →
アグリゲーション実務

V1・V2単価登録とkWh精算の実務:毎週火曜14時締切・右肩上がりの段階単価(2026年7月版)

V1/V2 Unit-Price Registration and kWh Settlement in Japan's Balancing Market — Weekly Tuesday 14:00 Deadline and Monotonic Step Pricing (July 2026)

需給調整市場のkWh価値精算に使うV1(上げ・放電)/V2(下げ・充電)単価は、土〜翌週金分を毎週火曜14時までにMMSへ登録する。単独発電機は運転パターン最大10×出力帯最大20で右肩上がりの段階単価が必須、一次調整力だけは登録不要。EPRX取引規程ver.18第18条にもとづき、週次登録と段階単

詳しく読む →
← トピック一覧に戻る
